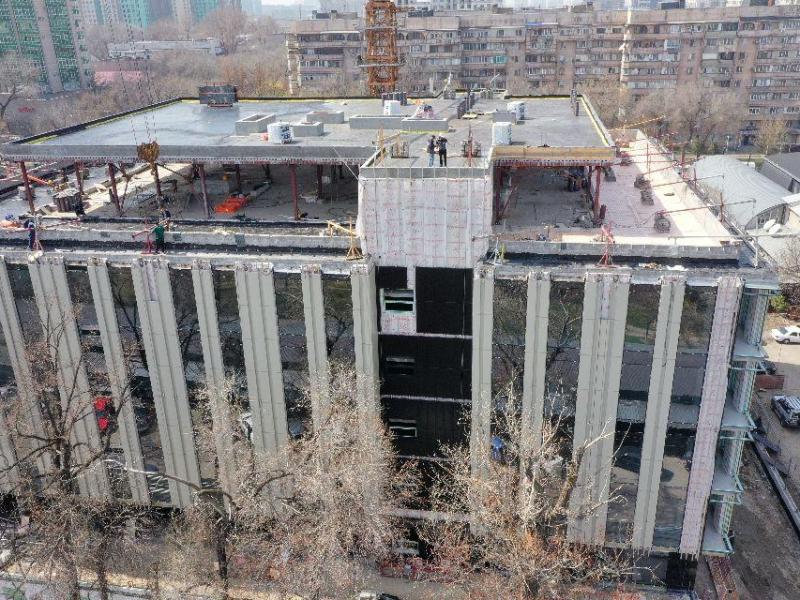

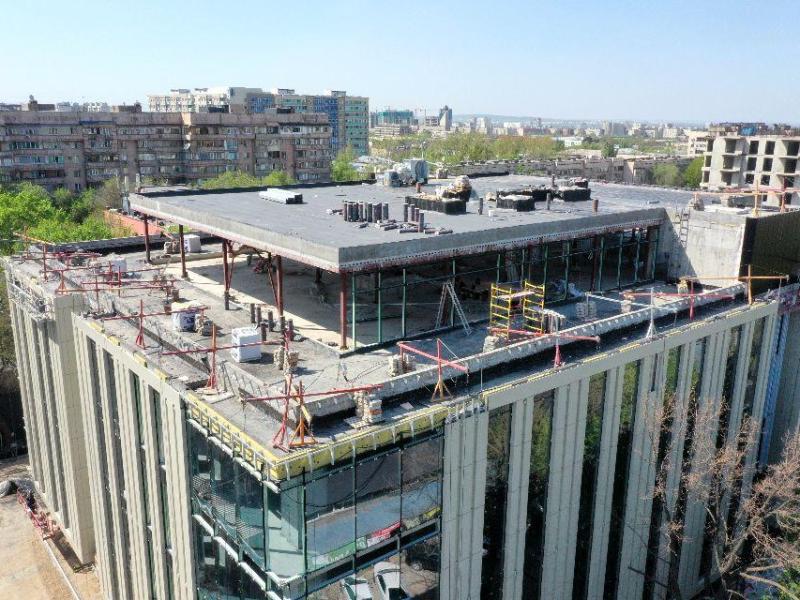

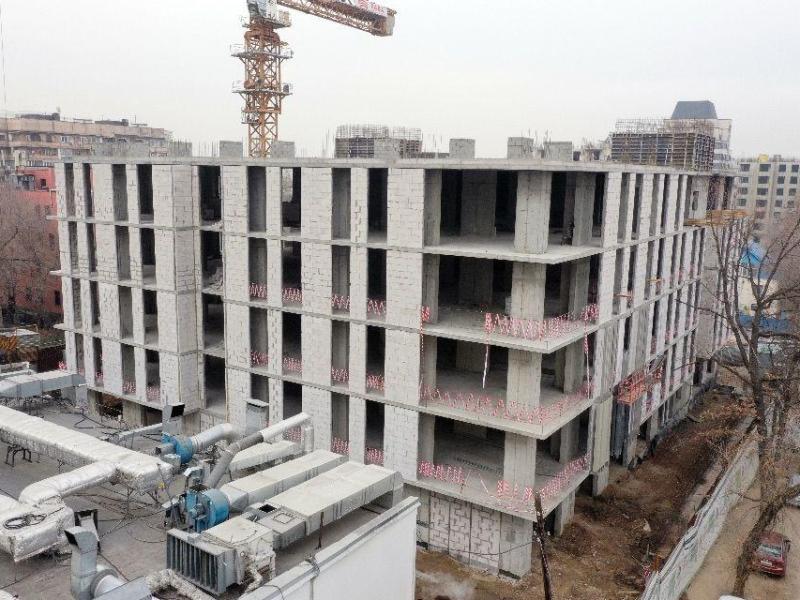

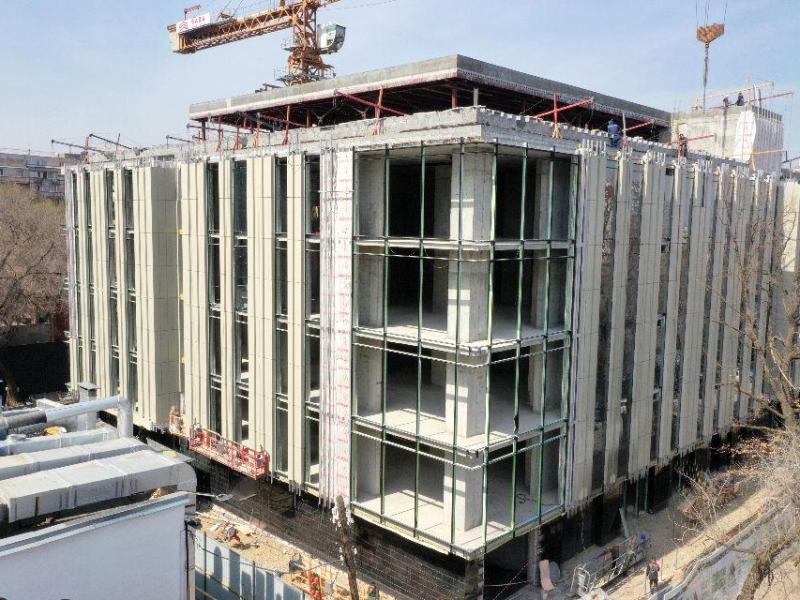

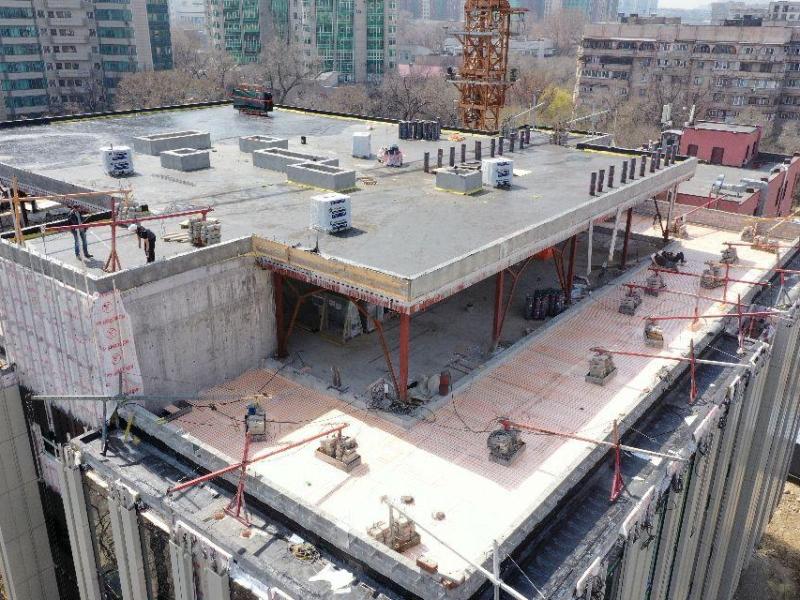

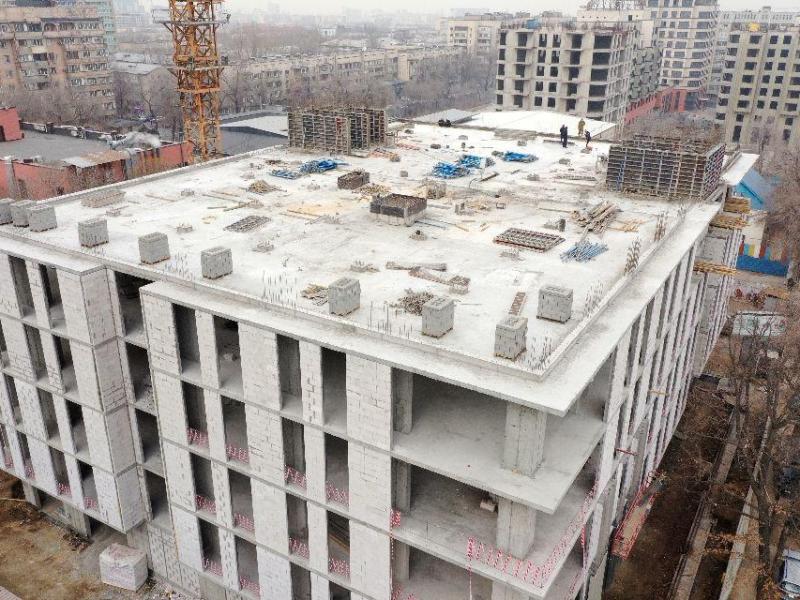

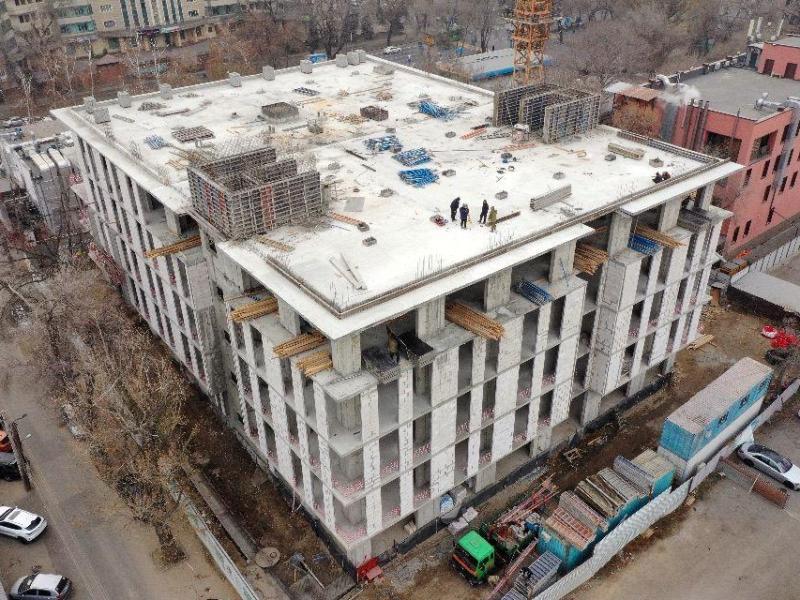

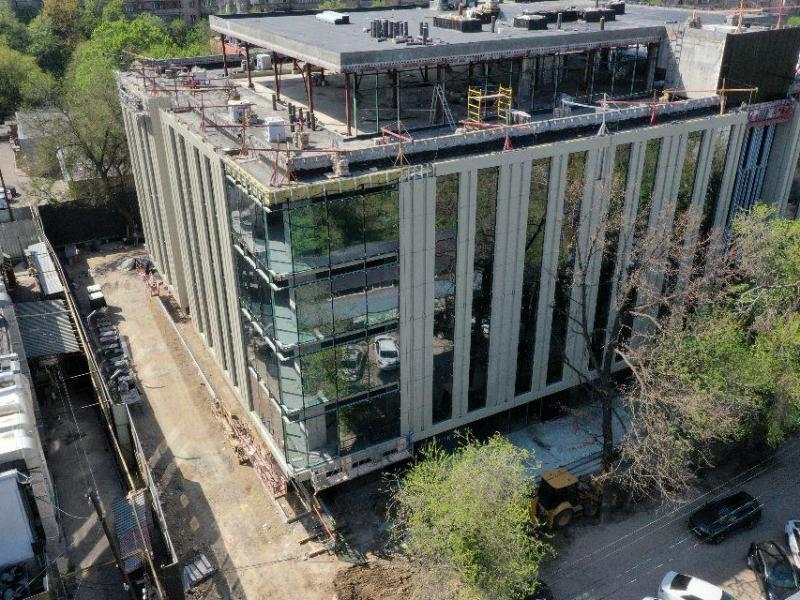

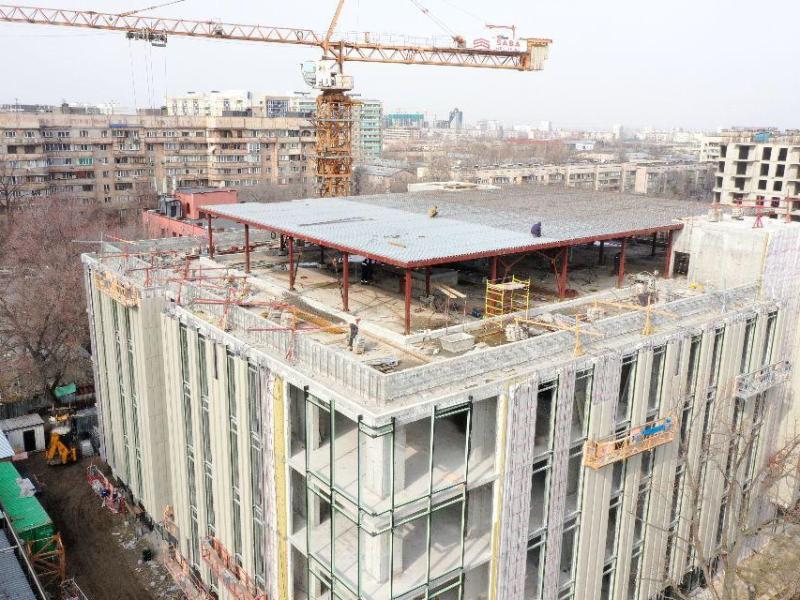

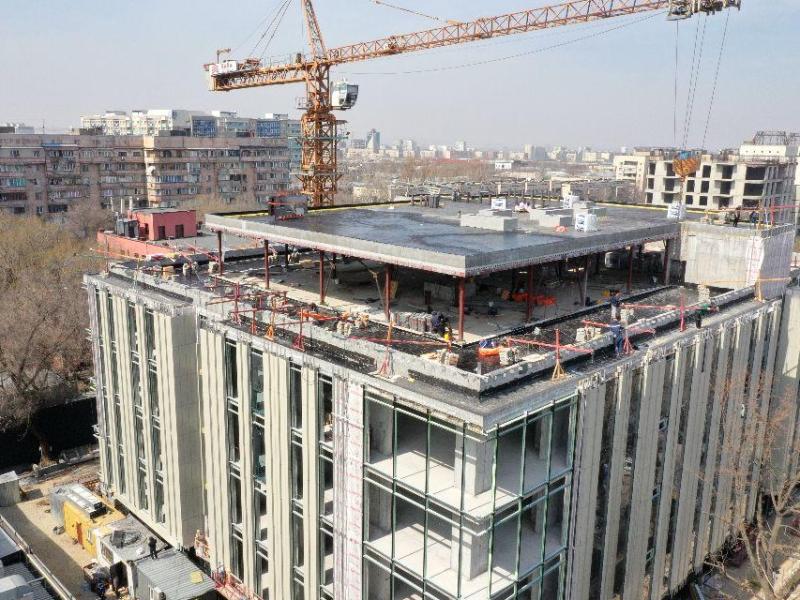

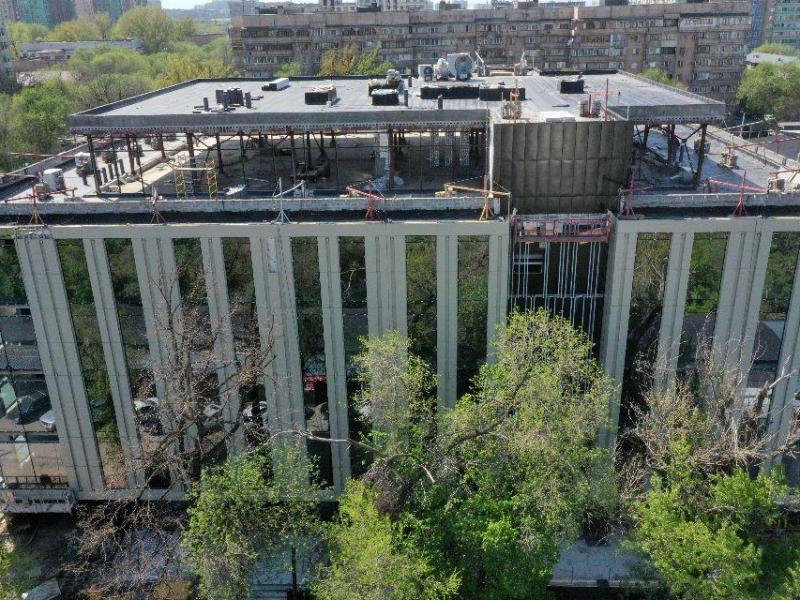

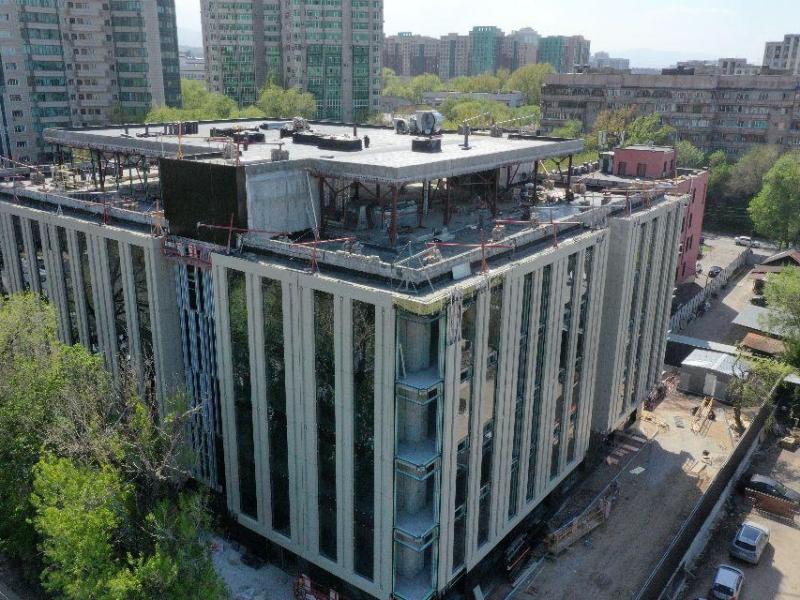

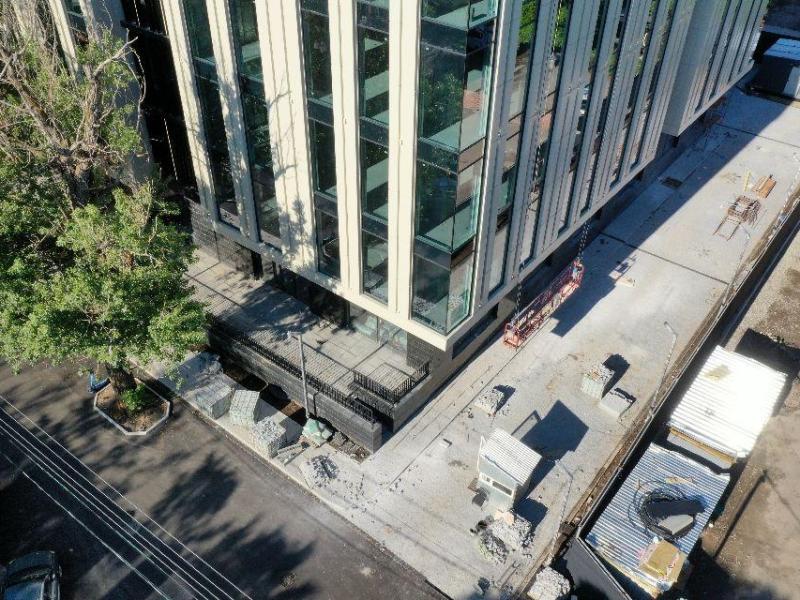

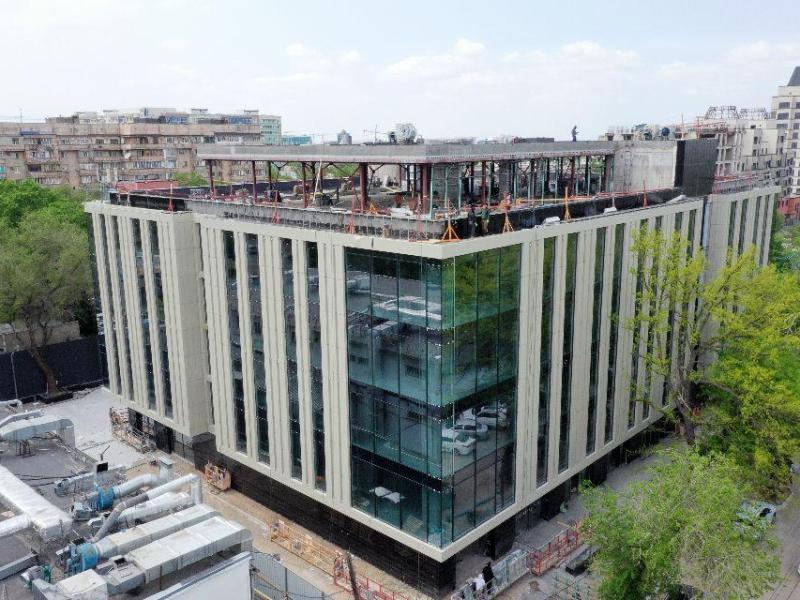

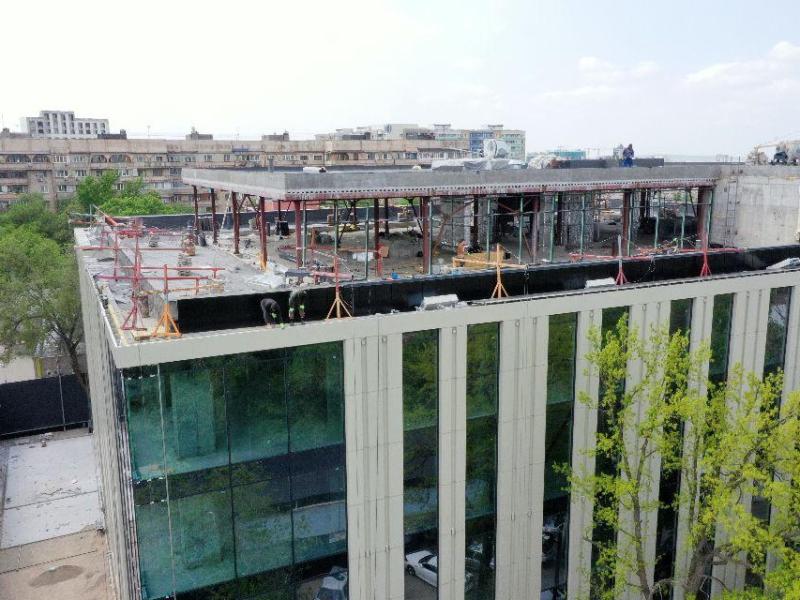

Кожамкулова 2651. Монтаж фасада (кассеты) по всем сторонам выполнен на 90%.
2. Монтаж освещения фасада по всем сторонам выполнен на 90%.
3. Монтаж гранита на 1 этаже завершён.
4. Монтаж стекла по всем сторонам выполнен на 90%.

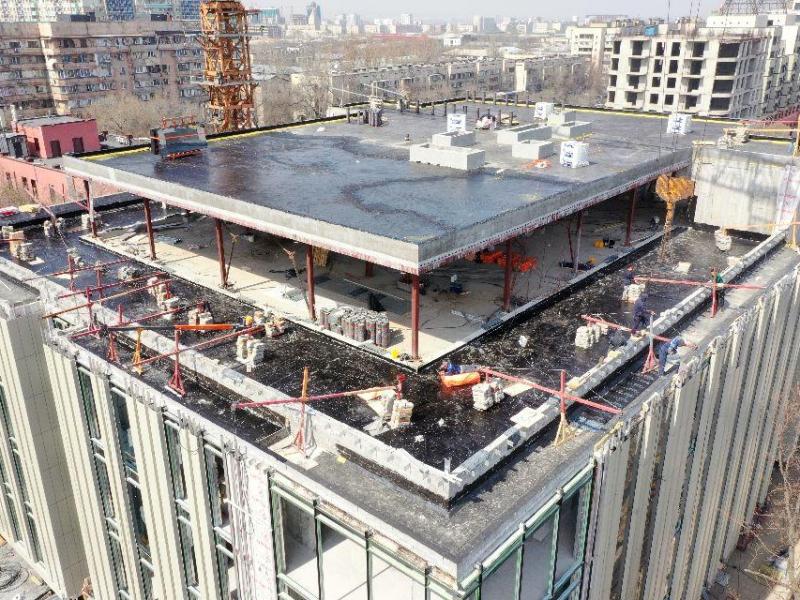

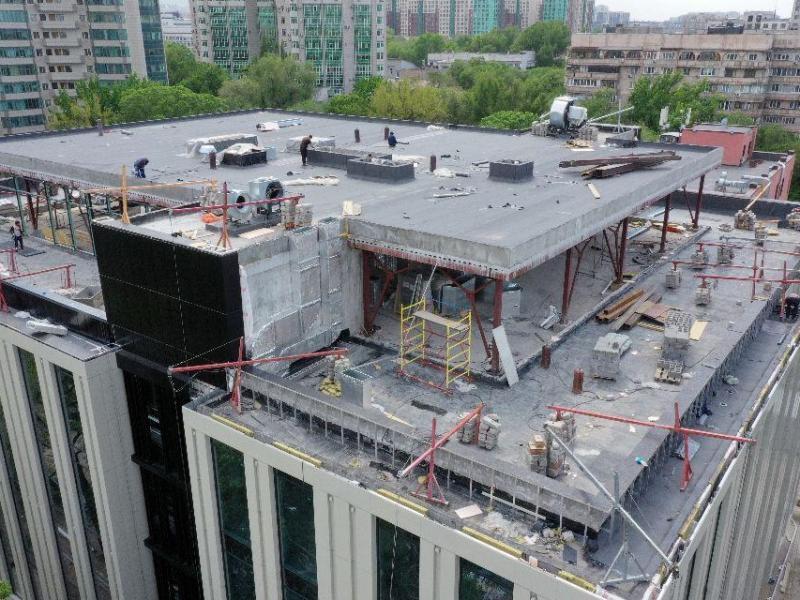

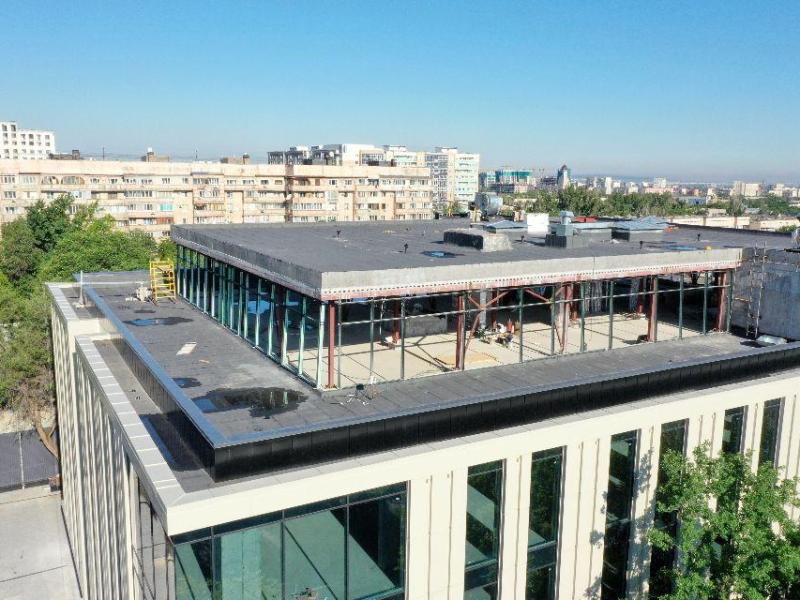

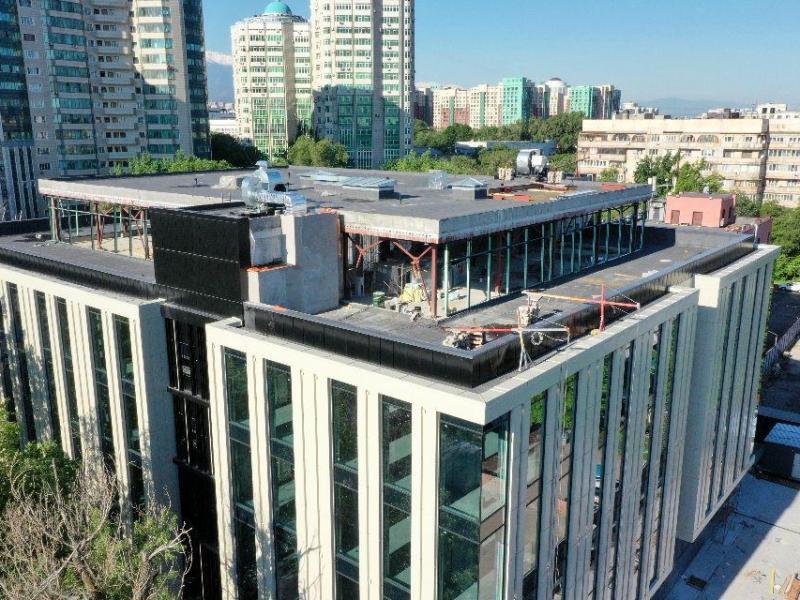

5. Гидроизоляция кровли выполнена на 60%.
6. На -1 этаже заливка топинга завершена.

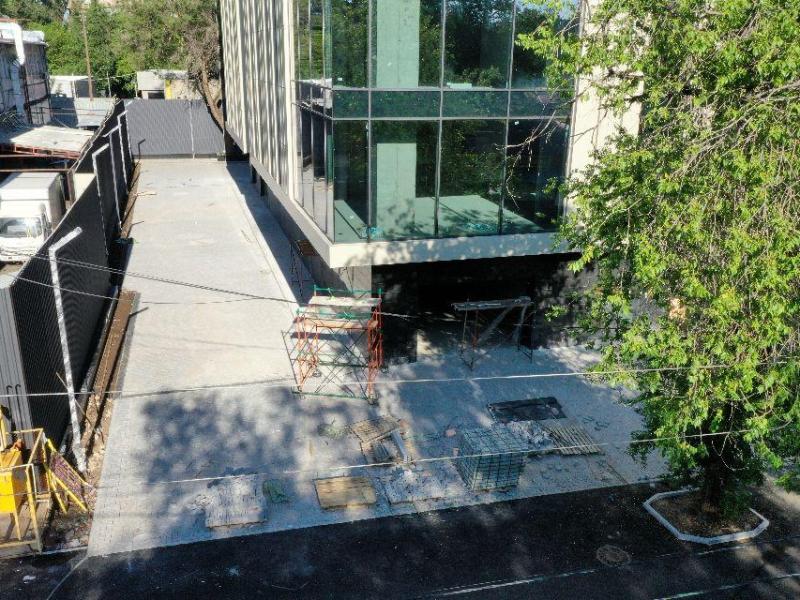

7. По благоустройству начата укладка брусчатки.
8. Монтаж забора завершён.

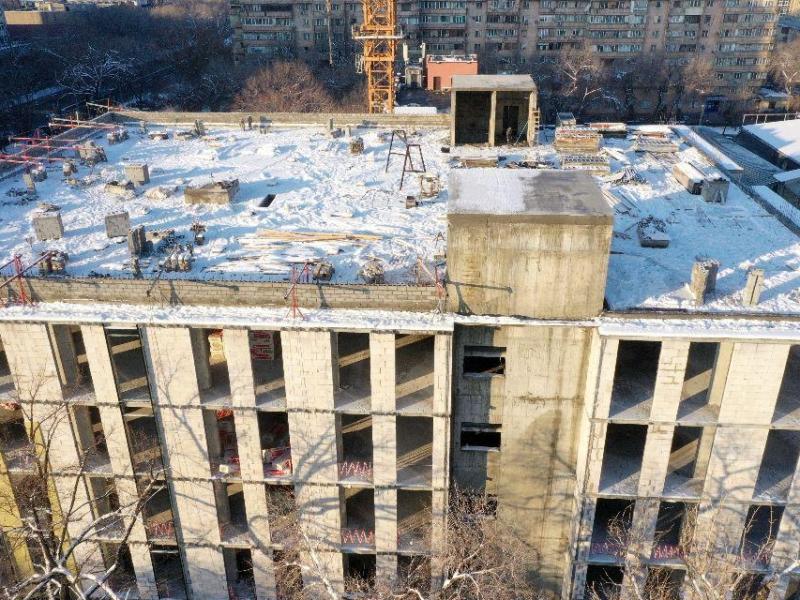

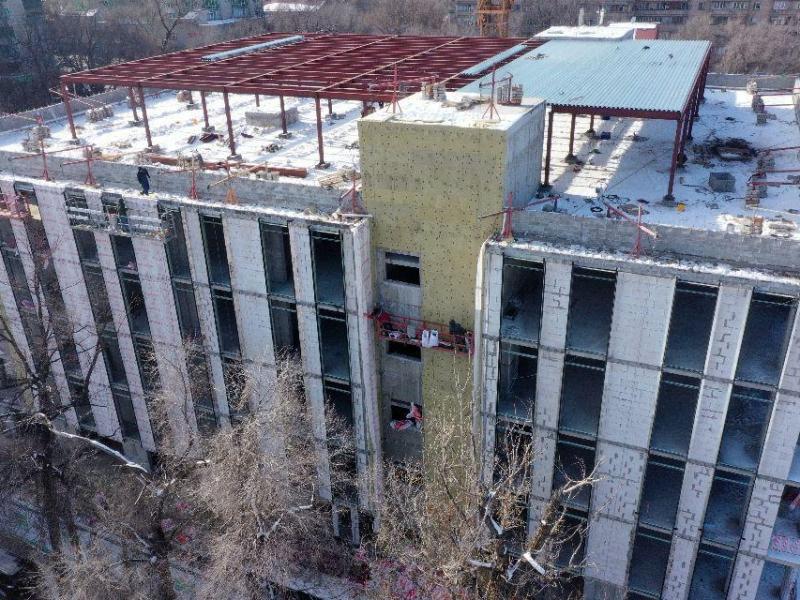

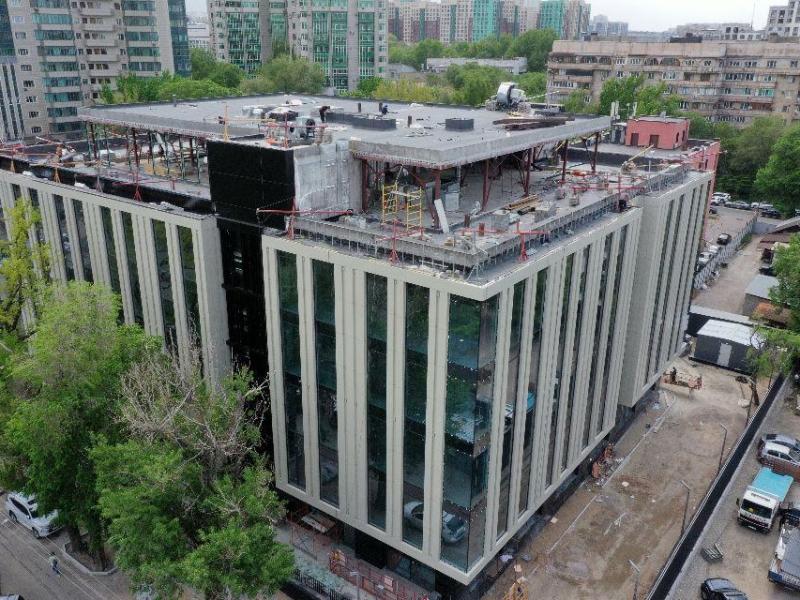

1. Монтаж фасадных кассет выполнен со всех сторон, за исключением парапета и нижних кассет.
2. Монтаж фасадного освещения выполнен на 60%.
3. Монтаж гранита на 1-м этаже выполнен на 85%.
4. Монтаж стеклянных конструкций со всех сторон выполнен на 60%.
5. На кровле 5-го этажа гидроизоляция и заливка стяжки выполнены на 75%.
6. На кровле 6-го этажа гидроизоляция и заливка стяжки выполнены на 100%.
7. На -1 этаже заливка топпинга выполнена на 70%.
8. По благоустройству: завершена срезка грунта, начаты работы по засыпке балласта и трамбовке.
9. Монтаж забора завершён со стороны Шевченко–Муканова, работы со стороны Жамбыла продолжаются.

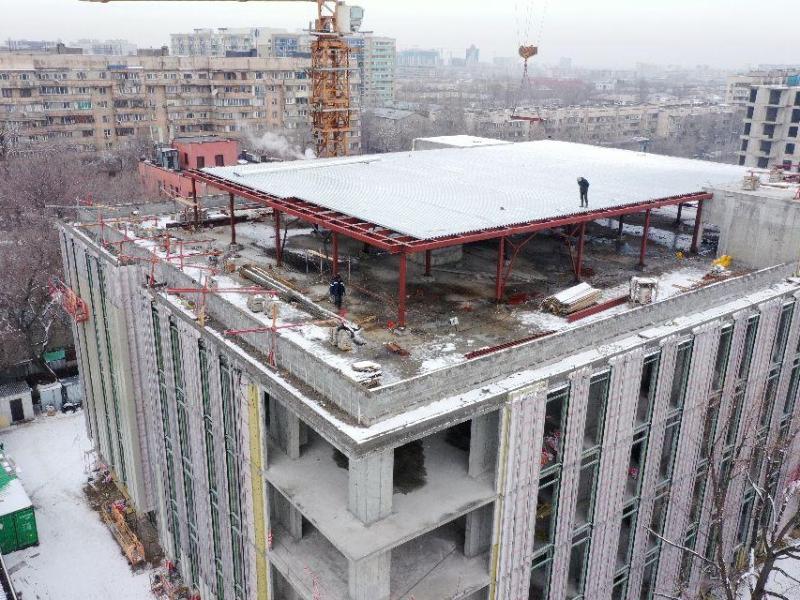

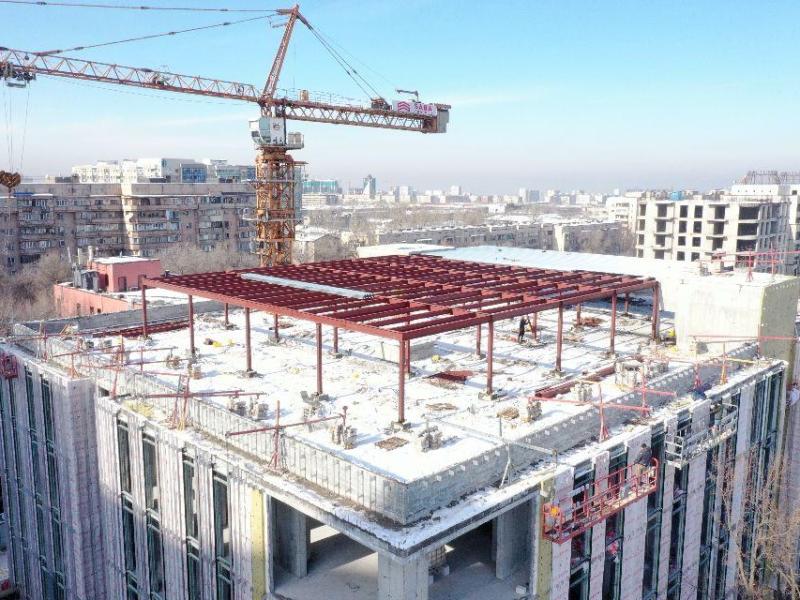

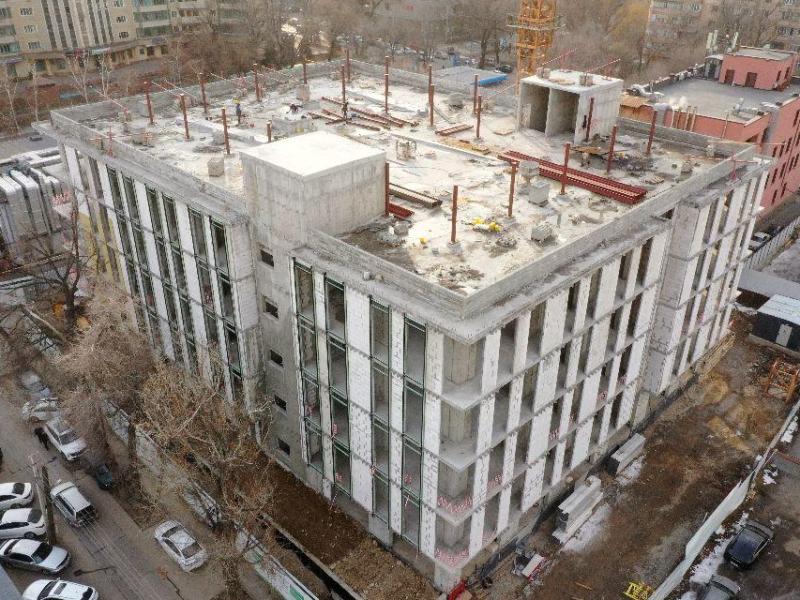

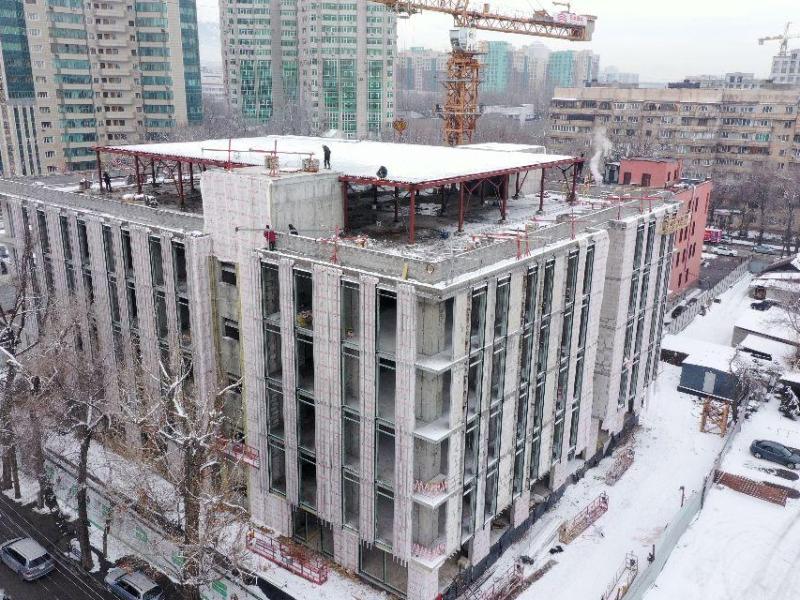

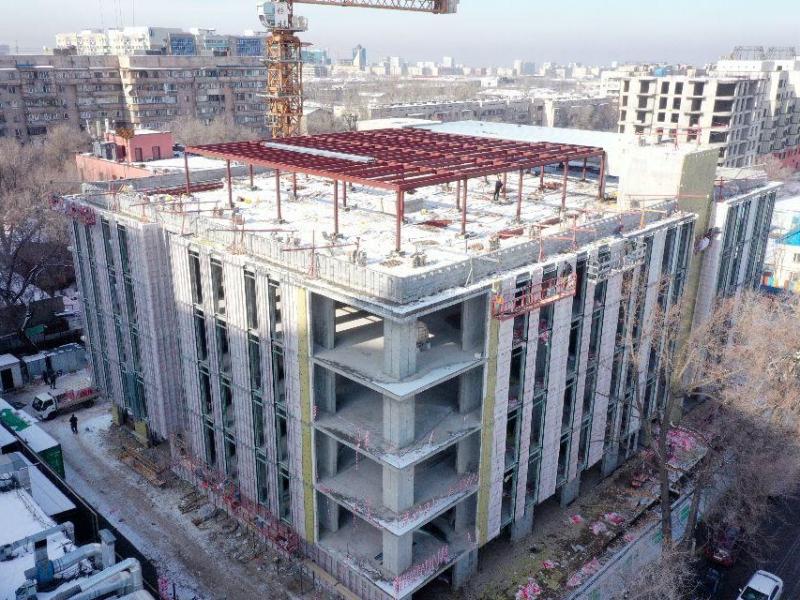

1. Полностью завершены работы по КМ.
2. Начаты работы по гидроизоляции кровли.
3. Начаты работы по срезке грунта.
4. Начаты работы по монтажу каркаса забора.
5. Начаты работы по остеклению стороны Кожамкулова.
6. Начаты подготовительные работы на топпинг.

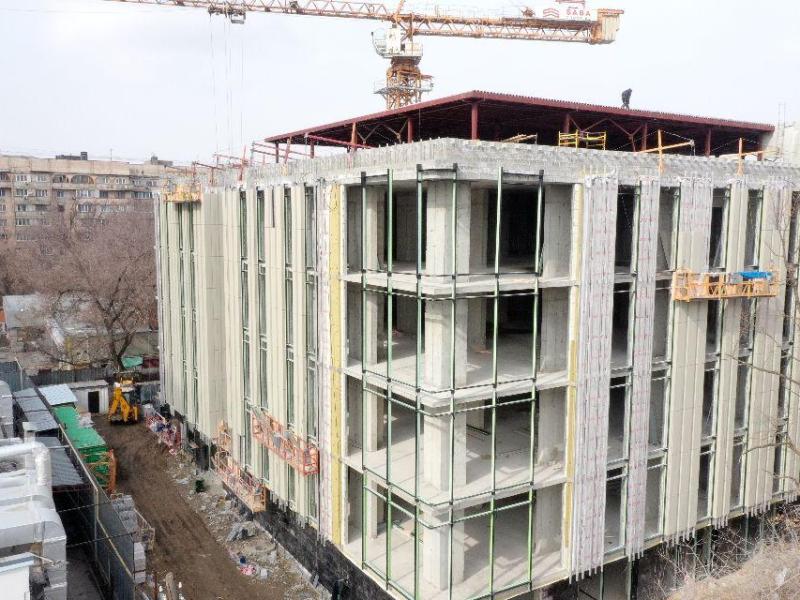

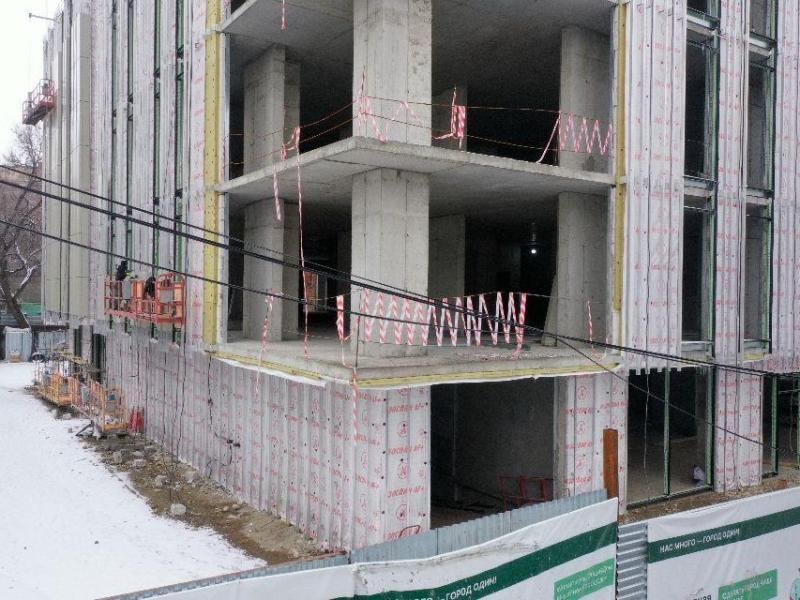

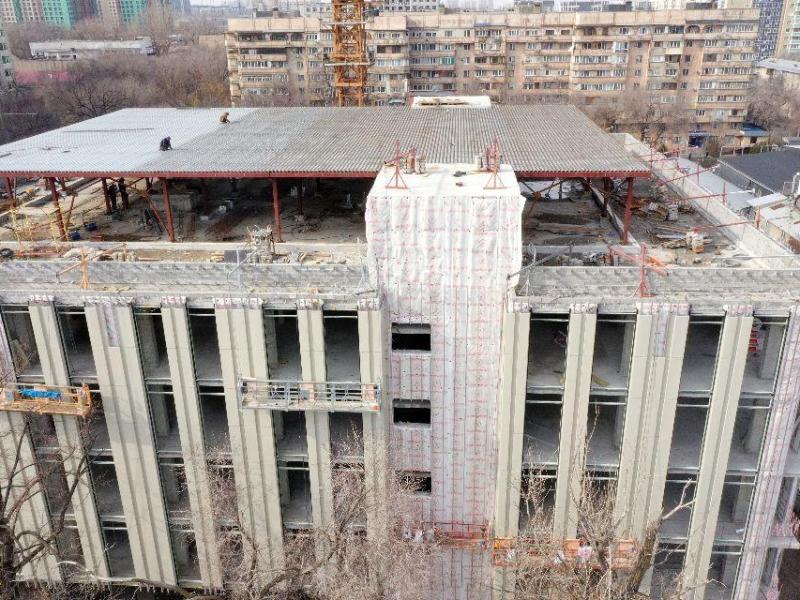

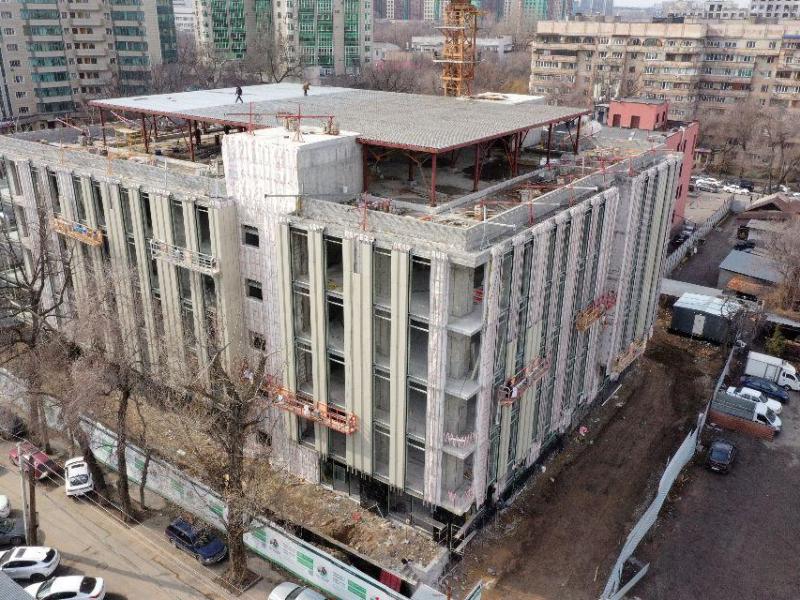

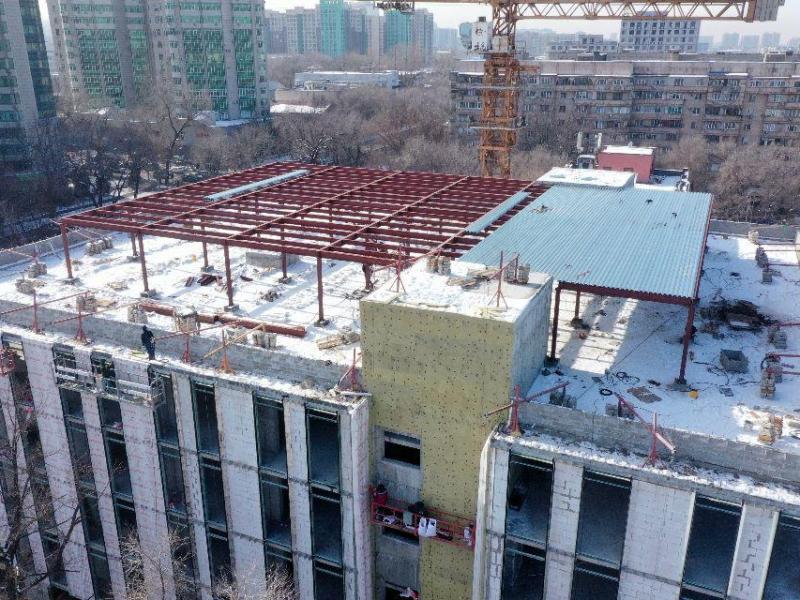

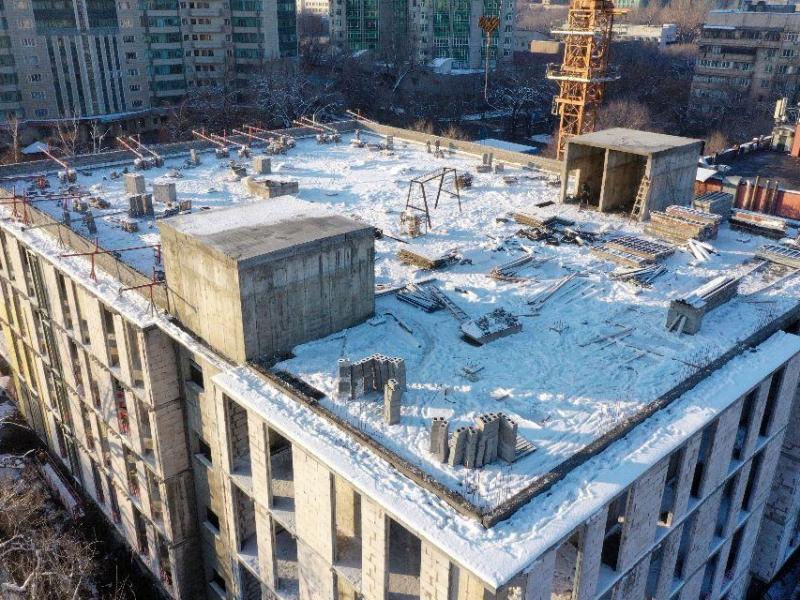

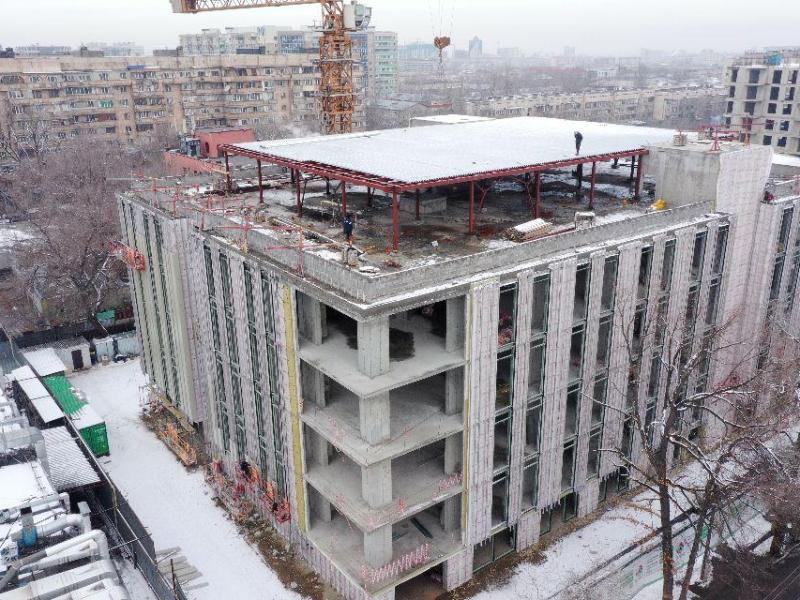

1. Монтаж минераловатной плиты с изоспаном завершён со всех сторон.
2. Рамы витражей установлены со всех сторон.
3. Рамы витражей 1-го этажа установлены со всех сторон.
4. Обварка металлоконструкций 6-го этажа с дополнительными изменениями завершена.

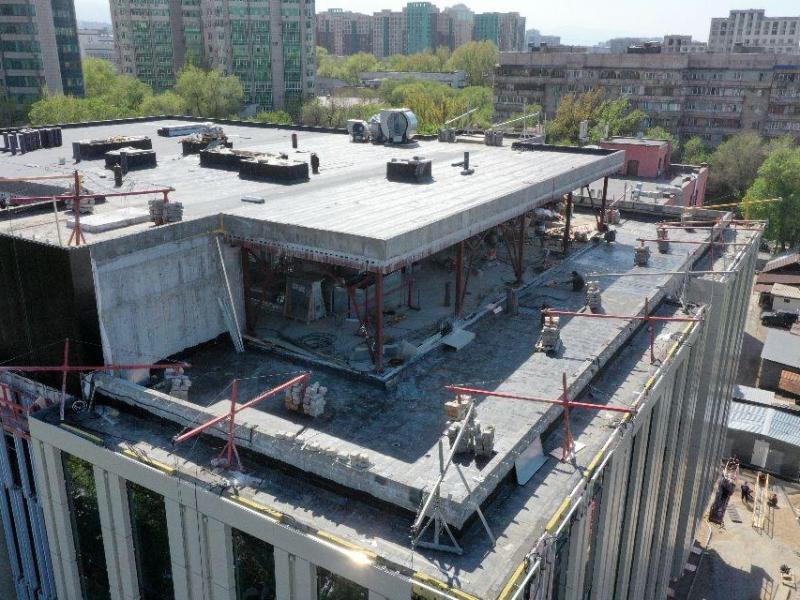

5. Выполняется армирование и подготовка к заливке бетона кровли 6-го этажа.
6. Тумбы витражей 6-го этажа установлены.

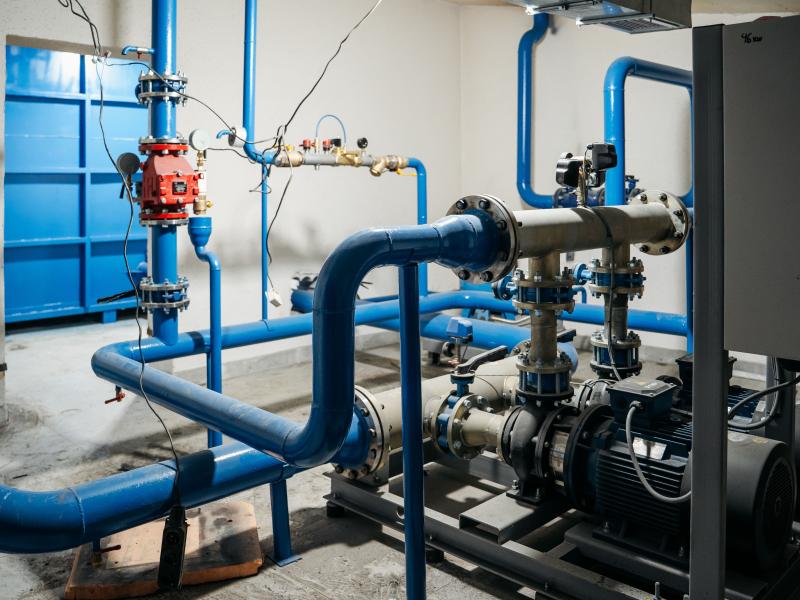

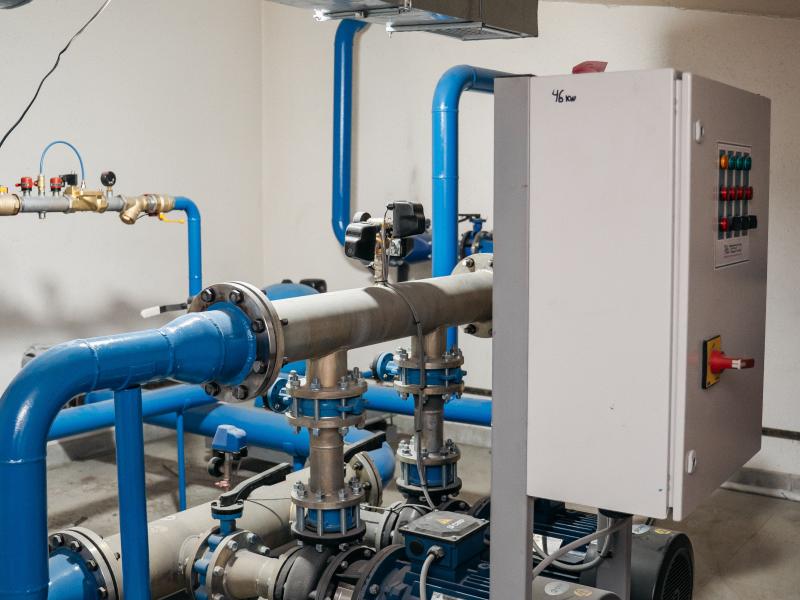

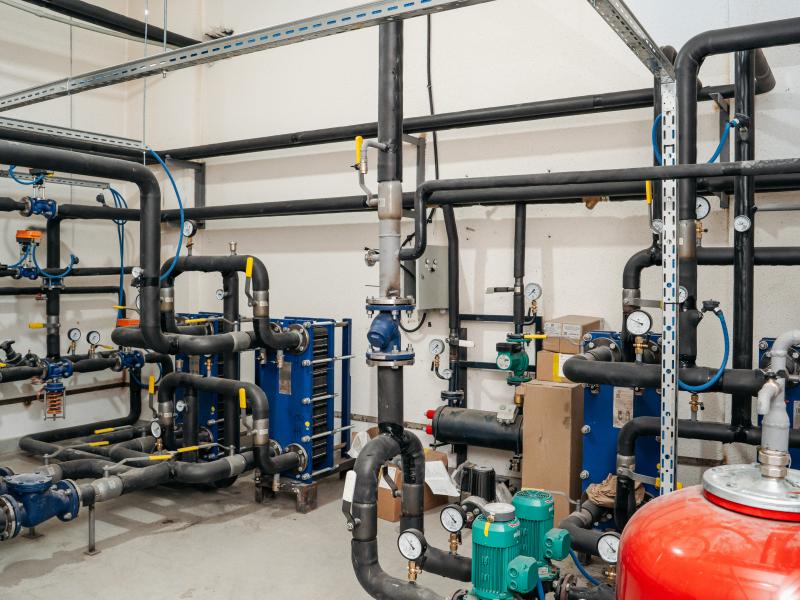

7. Ведутся работы по водомерному узлу.

8. Ведутся работы по насосному БТП.
9. Выполняется монтаж фасада со 2-го по 5-й этаж (стороны Шевченко – Кожамкулова – Жамбыла).
10. Выполняется монтаж гранита 1-го этажа (стороны Шевченко – Кожамкулова – Жамбыла).
11. Выполняется монтаж стекла со стороны Кожамкулова.
12. Ведётся подготовка к монтажу ограждений.

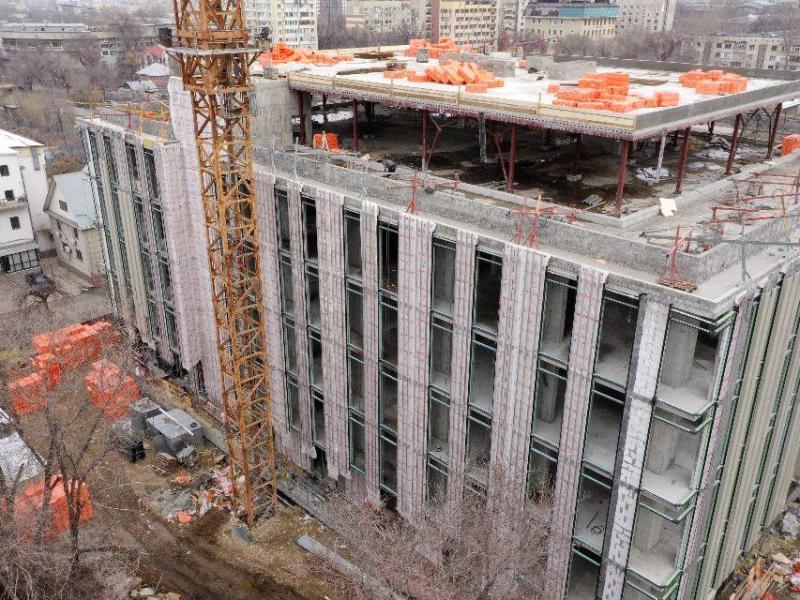

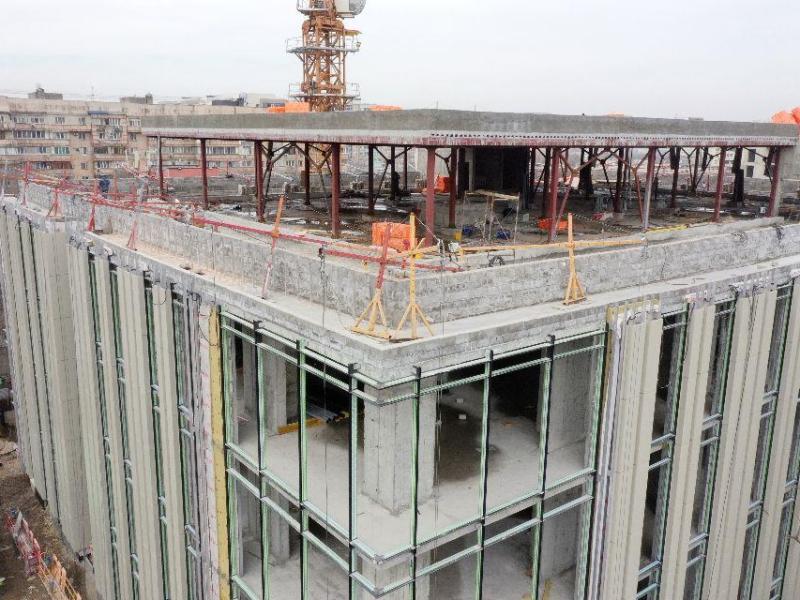

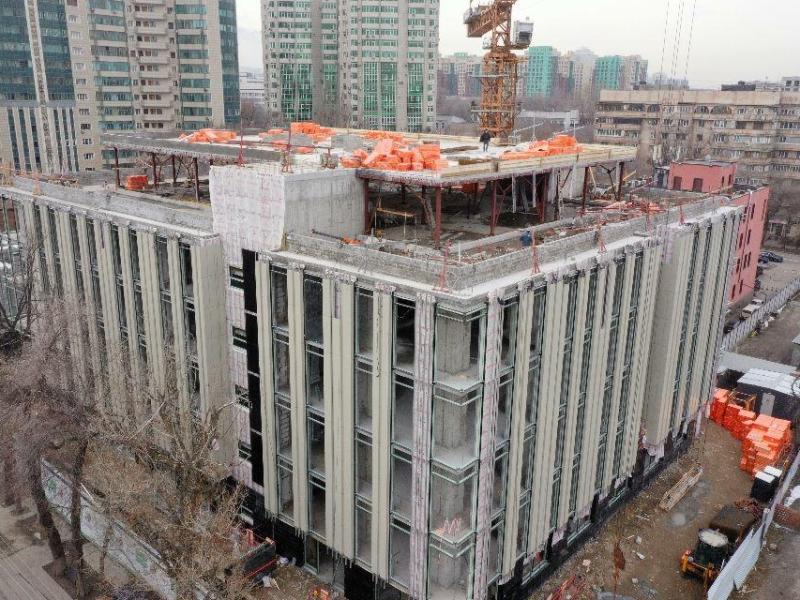

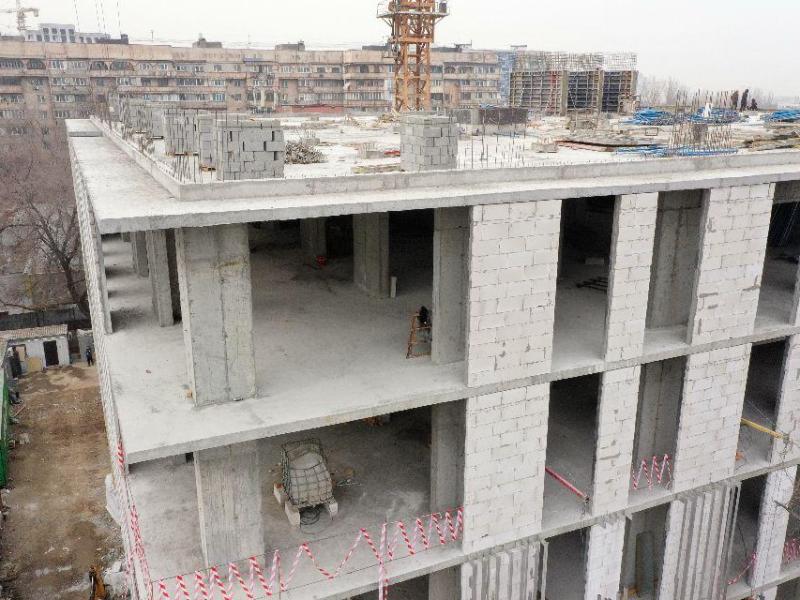

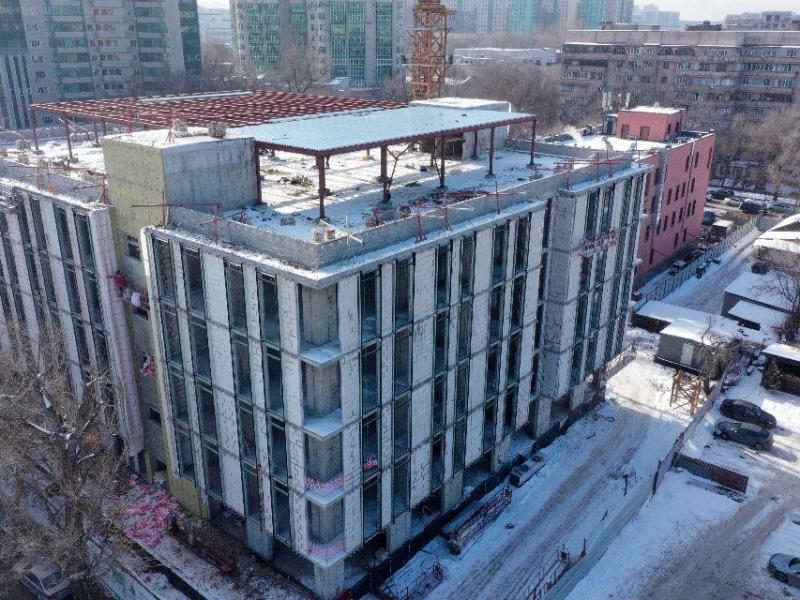

1. Монтаж минераловатных плит с изоспаном завершён со всех сторон.
2. Рамы витражей установлены со всех сторон.
3. Рамы витражей 1-го этажа установлены со всех сторон.
4. Обварка металлоконструкций 6-го этажа с дополнительными изменениями завершена.

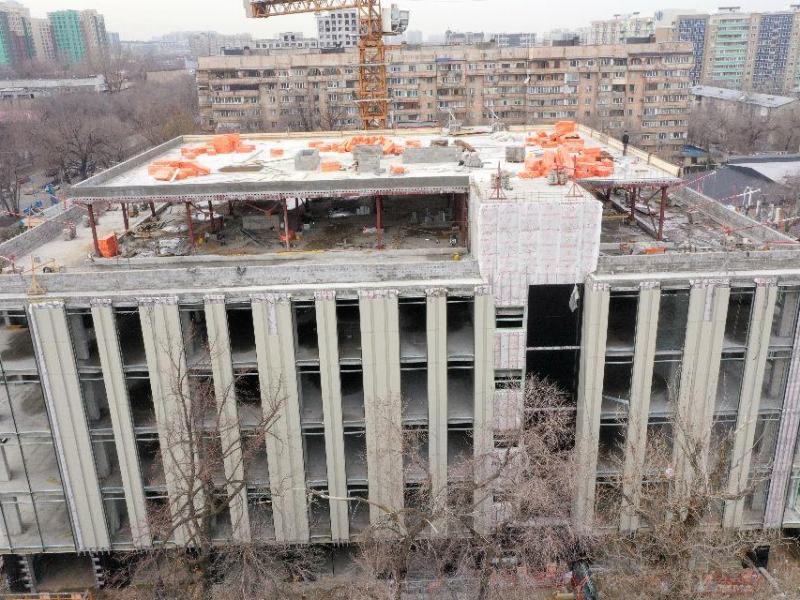

5. Выполнено армирование кровли 6-го этажа, ведётся подготовка к заливке бетона.
6. Выполнено армирование тумб под витражи 6-го этажа для последующей заливки бетона.
7. Ведутся работы по водомерному узлу.
8. Ведутся работы по насосной БТП.

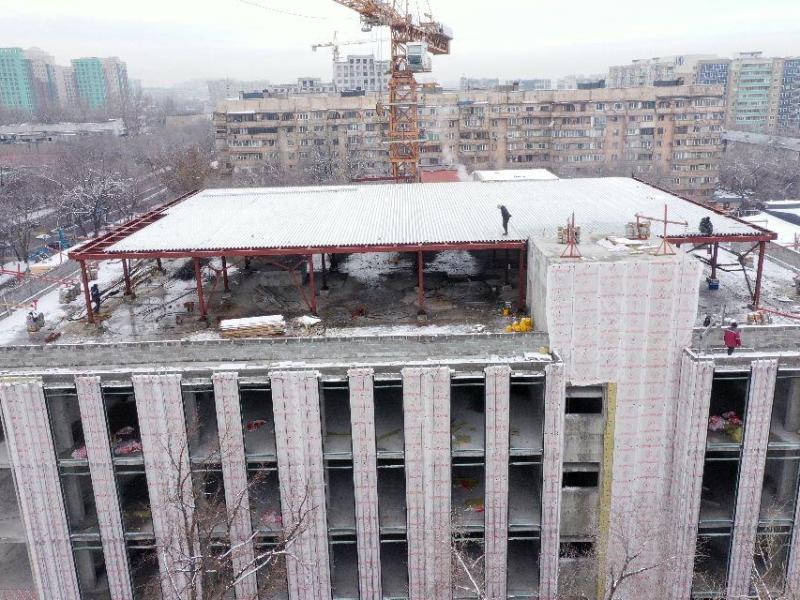

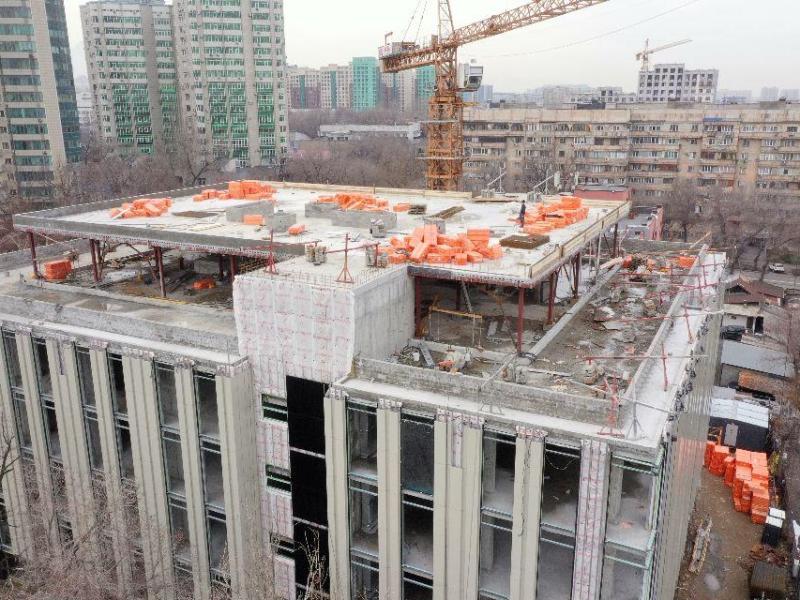

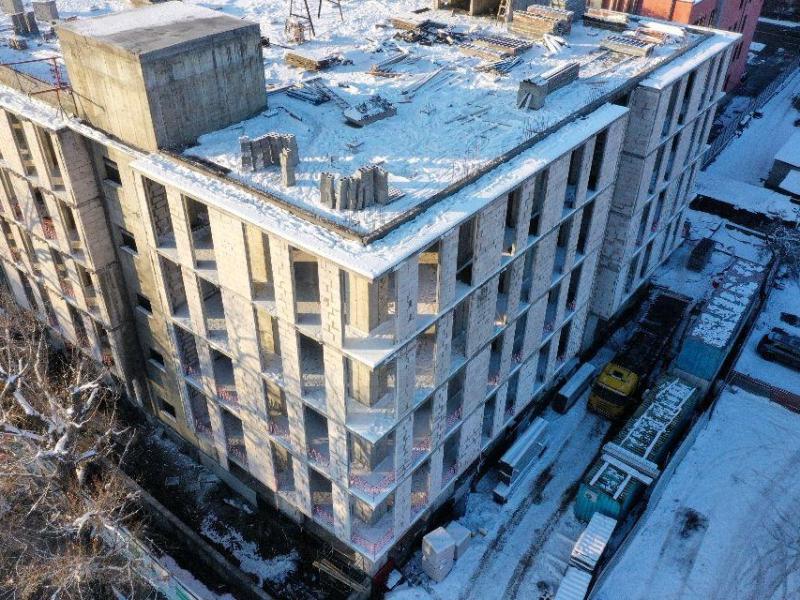

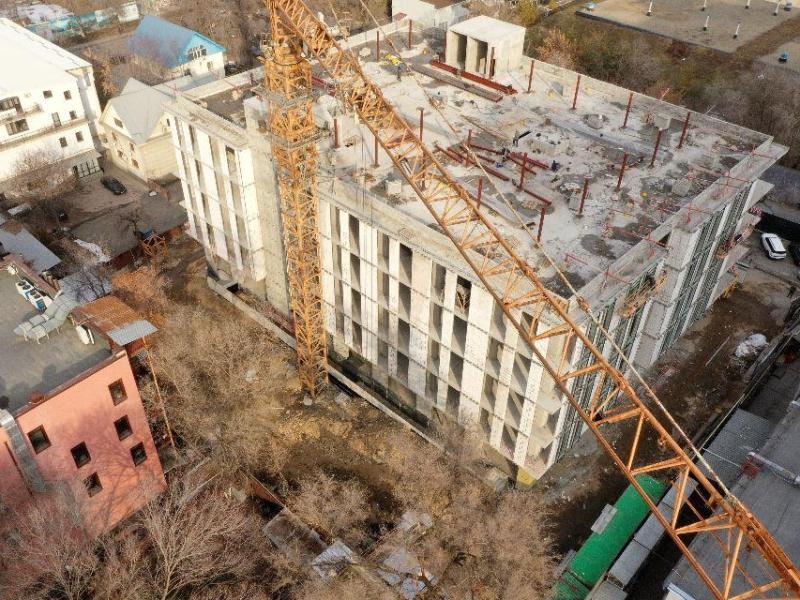

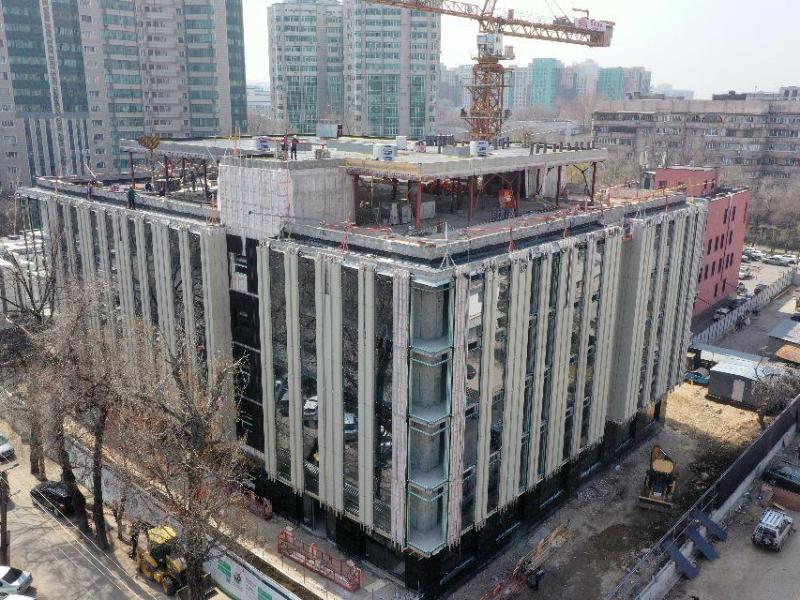

1. Завершены работы по монтажу минераловатной плиты с изоспаном со стороны улиц Кожамкулова и Шевченко.
2. Установлены рамы витражей со стороны улиц Шевченко, Кожамкулова и Жамбыла.

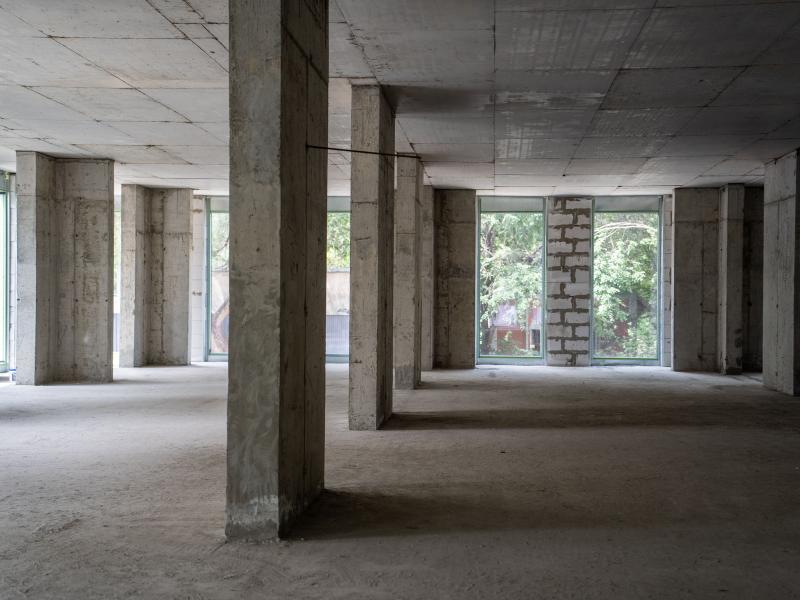

3. Ведутся работы по установке рам витражей 1-го этажа со стороны улицы Шевченко.
4. Выполняется обварка металлоконструкций 6-го этажа с дополнительными изменениями.

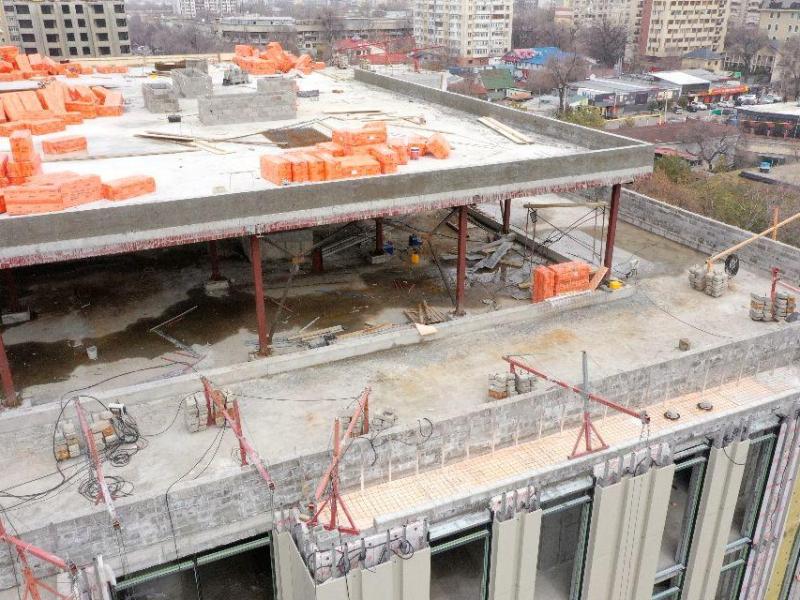

• Начаты фасадные работы.
• Начат монтаж витражных конструкций.
• Начаты работы по монтажу металлоконструкций (КМ) 6-го этажа.

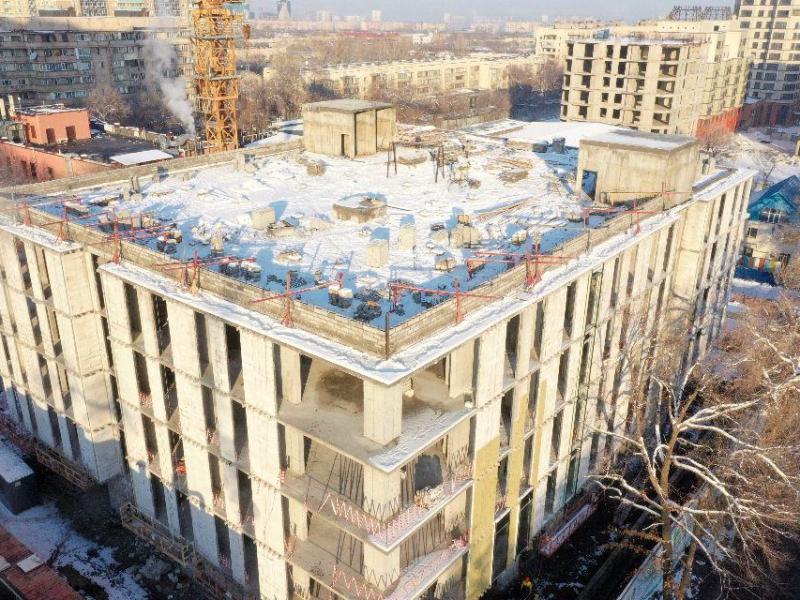

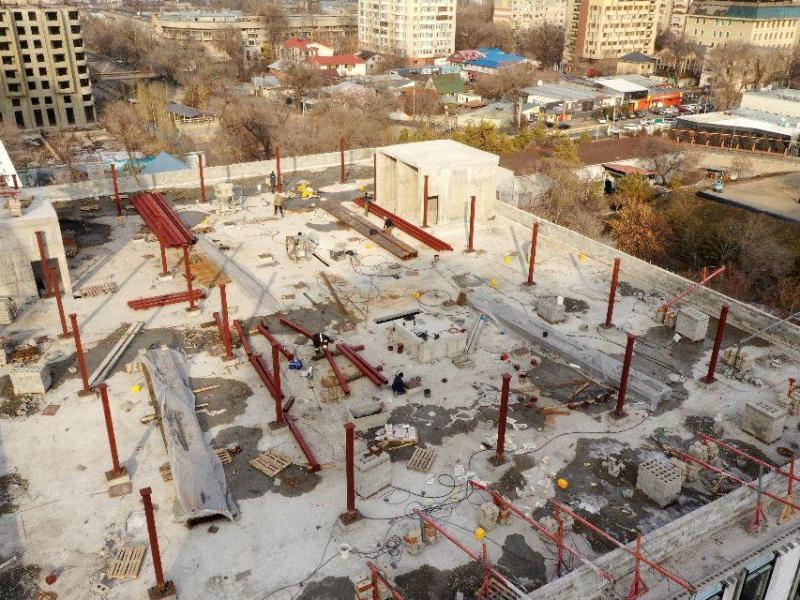

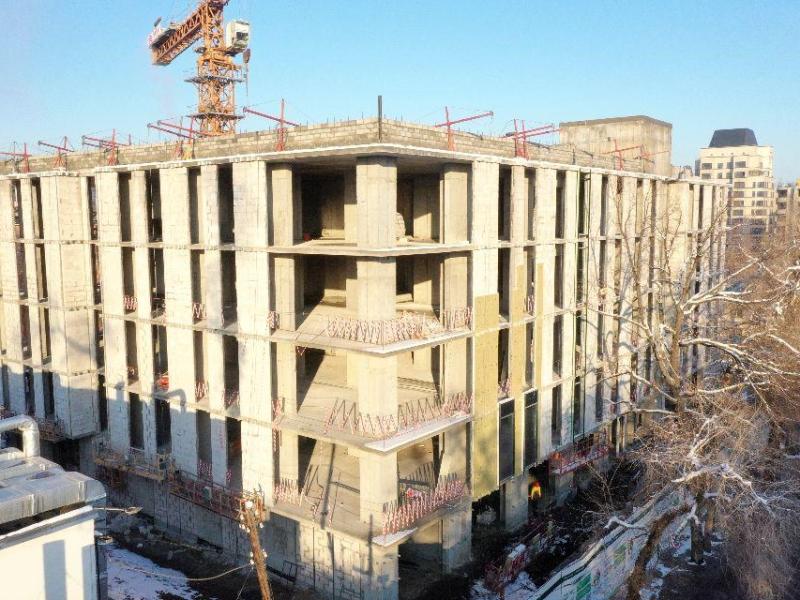

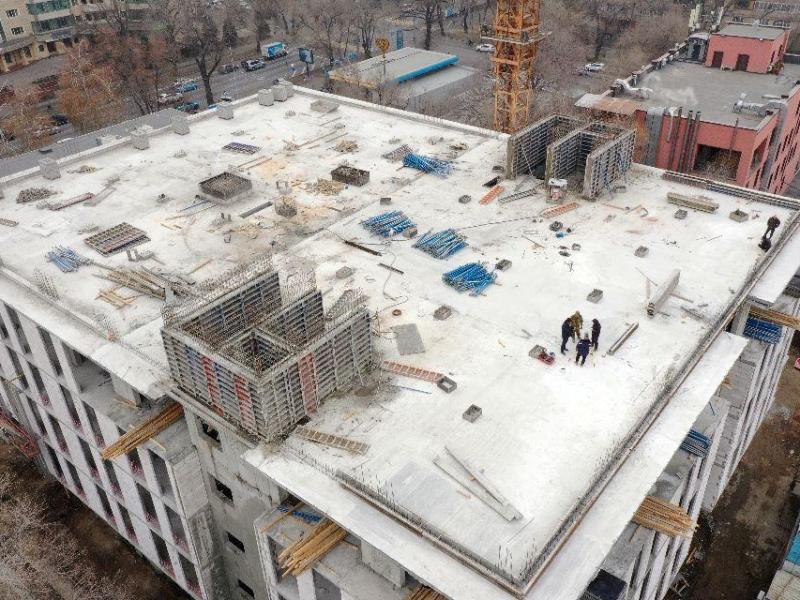

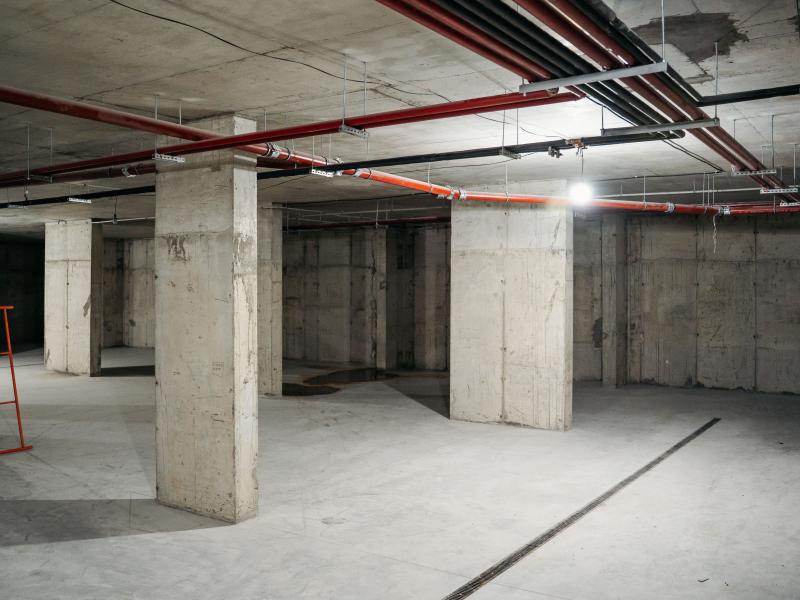

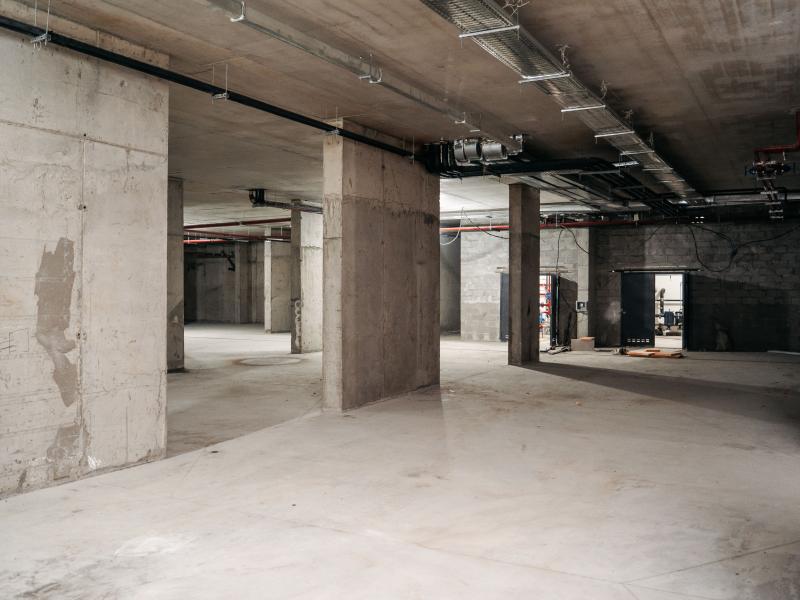

1. Монолитные работы полностью завершены.
2. Кладочные работы полностью завершены.
3. Устройство парапета полностью завершено.
4. Отделочные работы в технических помещениях завершены.
5. Трансформаторная подстанция установлена.

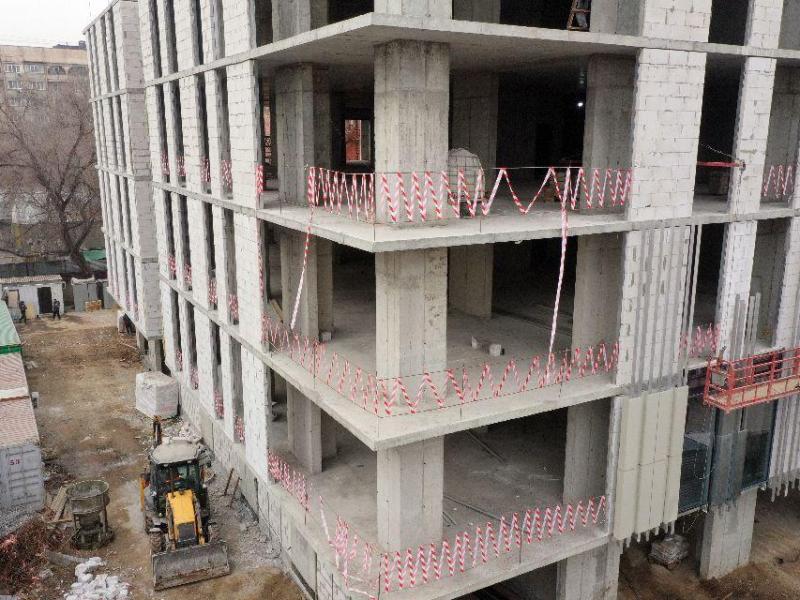

1. Завершены монолитные работы 5-го этажа.
2. Завершена кладка 5-го этажа.
3. Начаты отделочные работы в технических помещениях.
4. Начаты работы по заливке подпорных стен.
5. Начаты работы по трансформаторной подстанции.
1. Завершены наружные сети, подведены в здание.

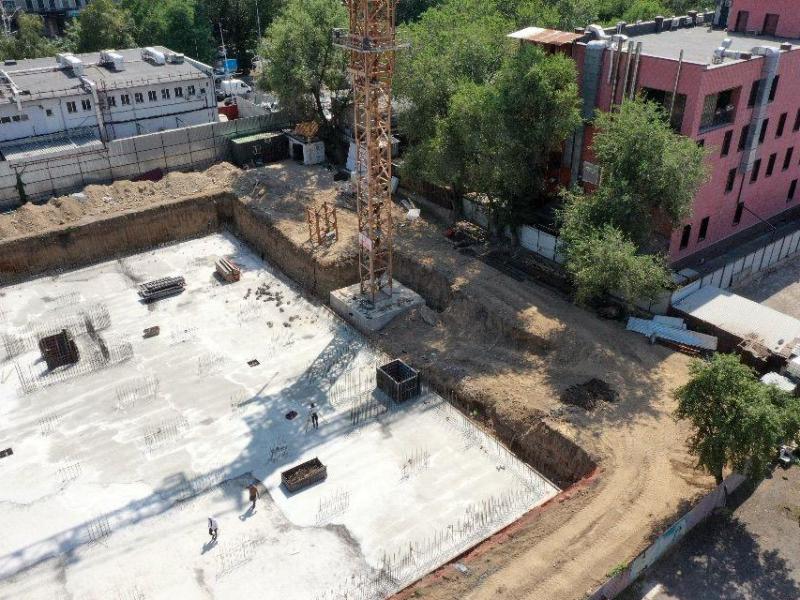

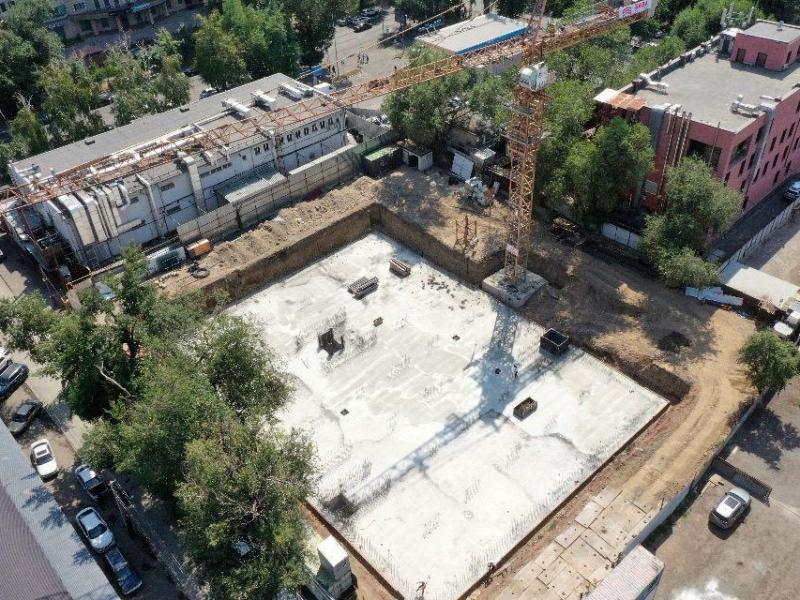

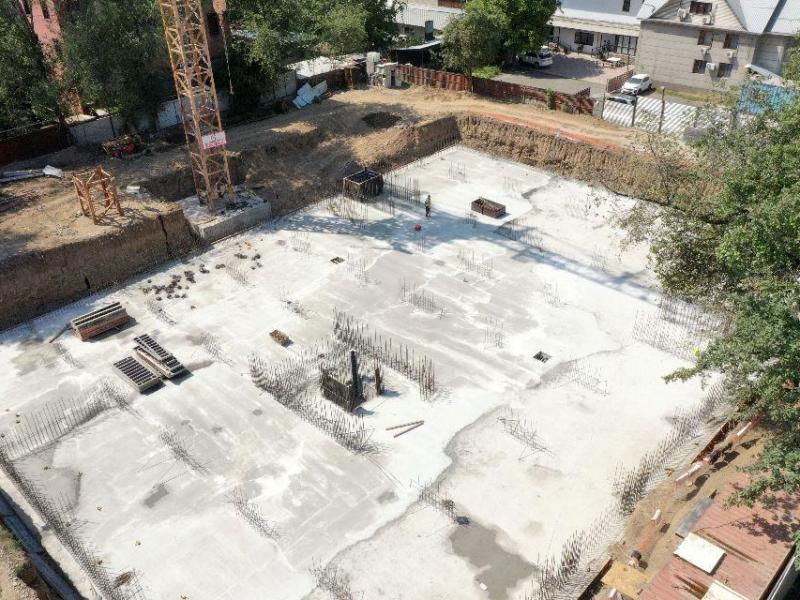

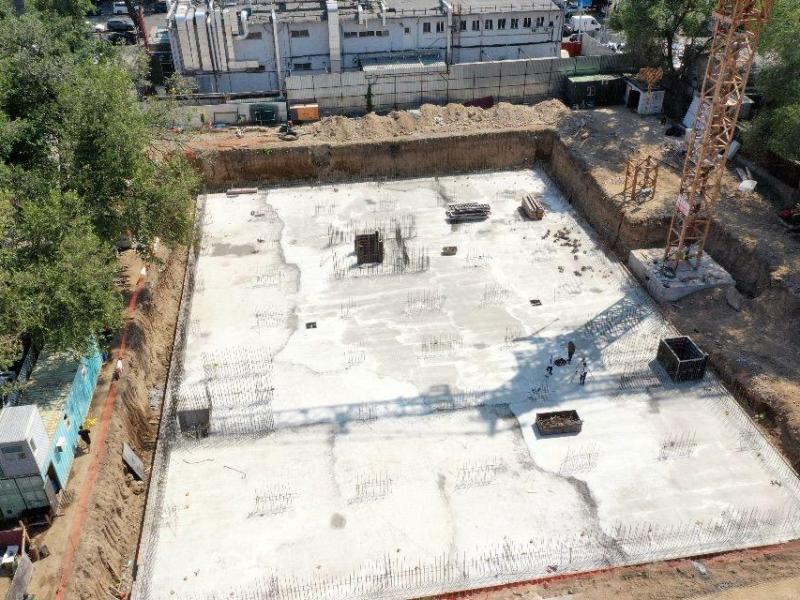

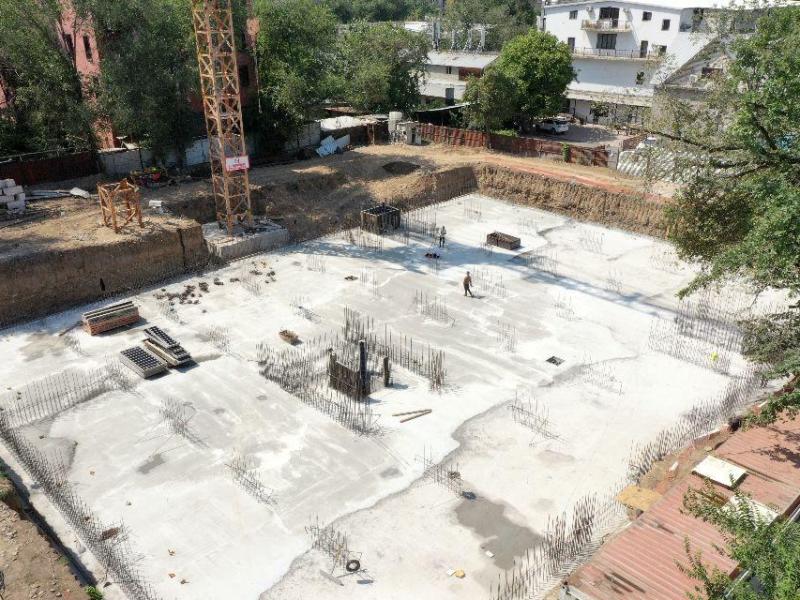

2. Завершено бетонирование стен 5-го этажа.

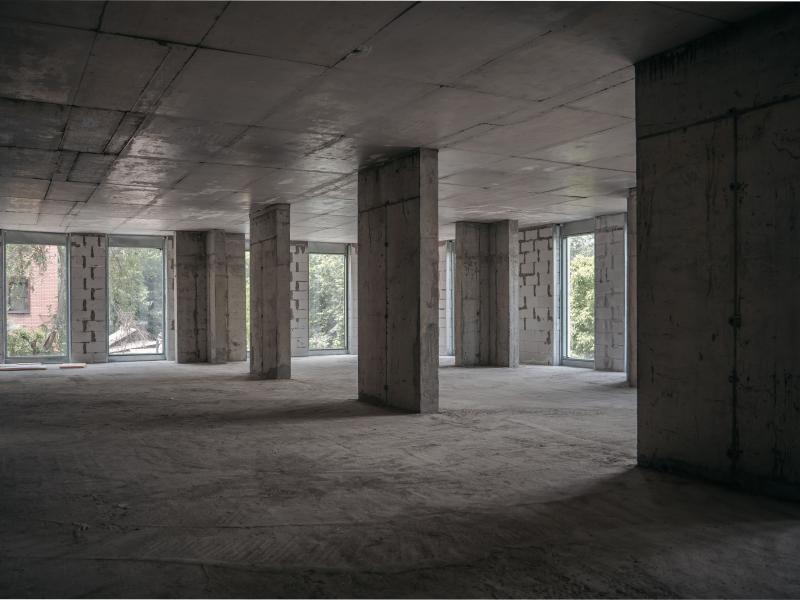

3. Ведётся армирование плиты перекрытия 5-го этажа.

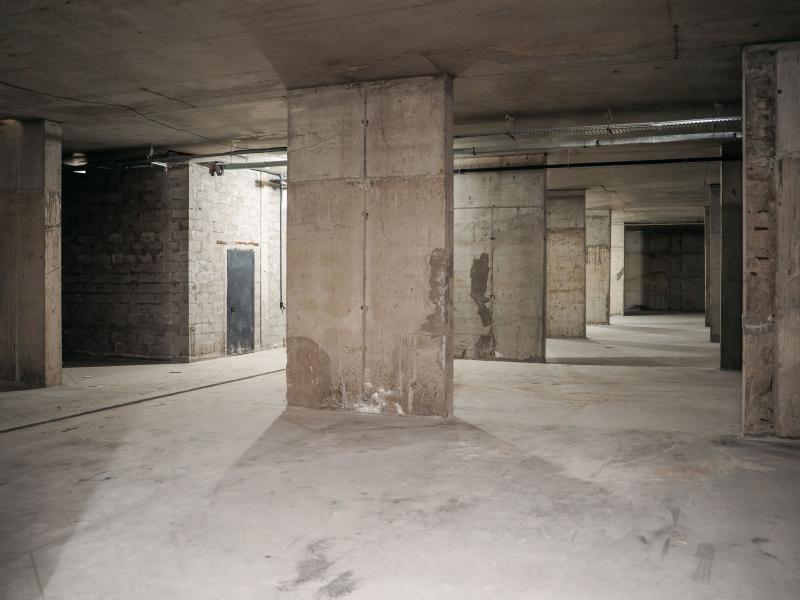

4. Кладка подвала выполнена на 80%.
5. Кладка наружных стен 2 и 3 этажей завершена.
6. Кладка 1-го этажа выполнена на 30%.
7. Начаты работы по кладке 4-го этажа.
8. Начаты работы по устройству стяжки в технических помещениях подвала.

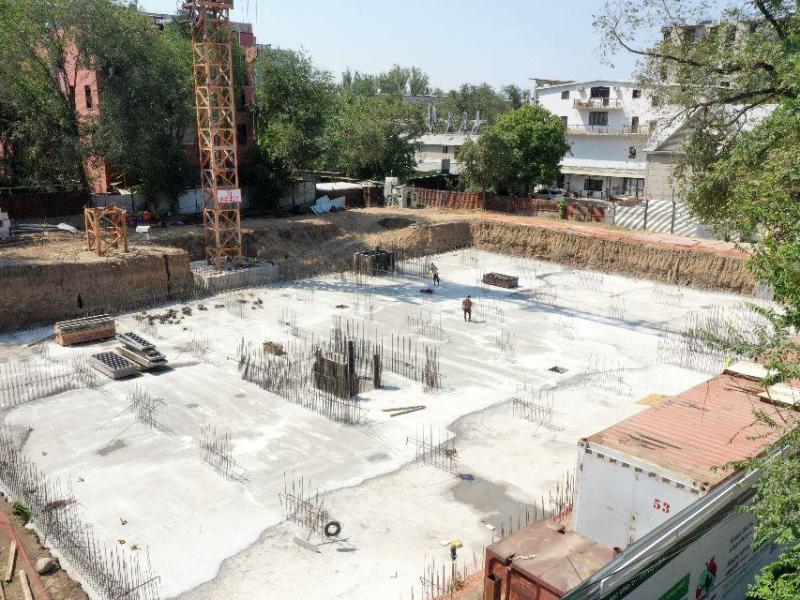

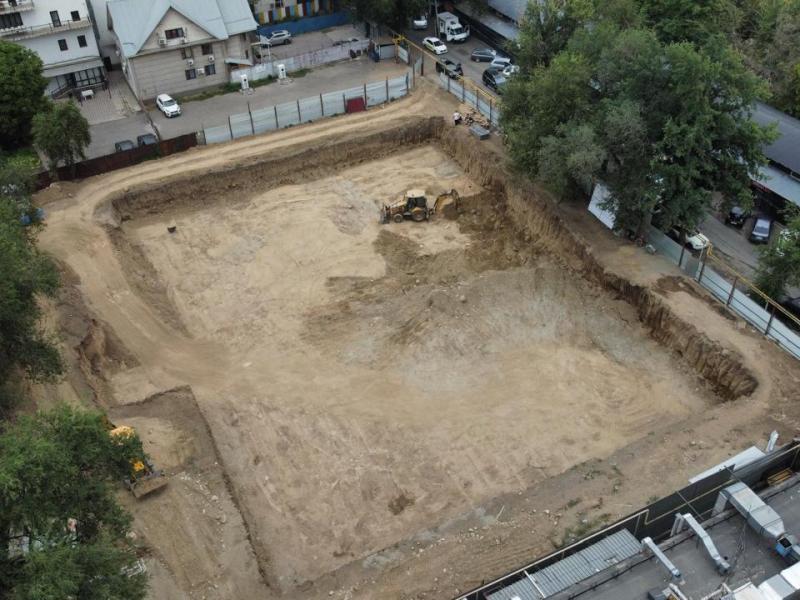

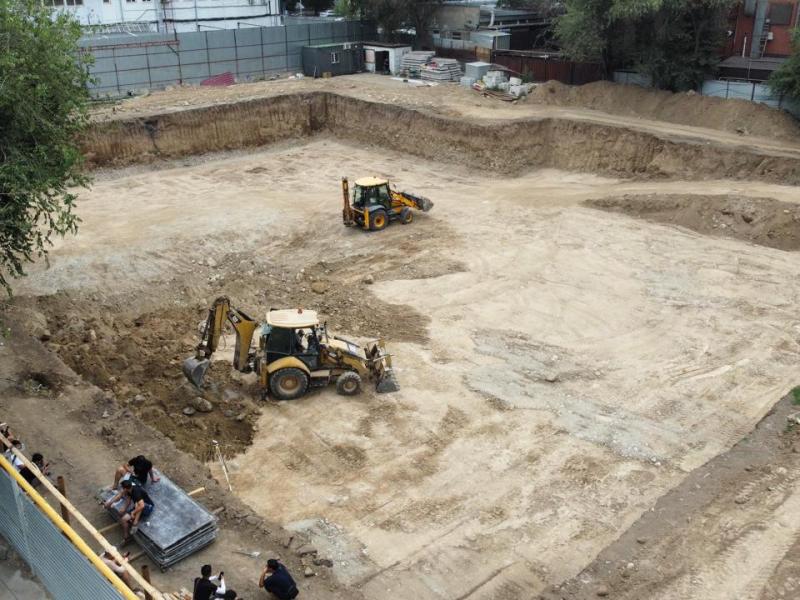

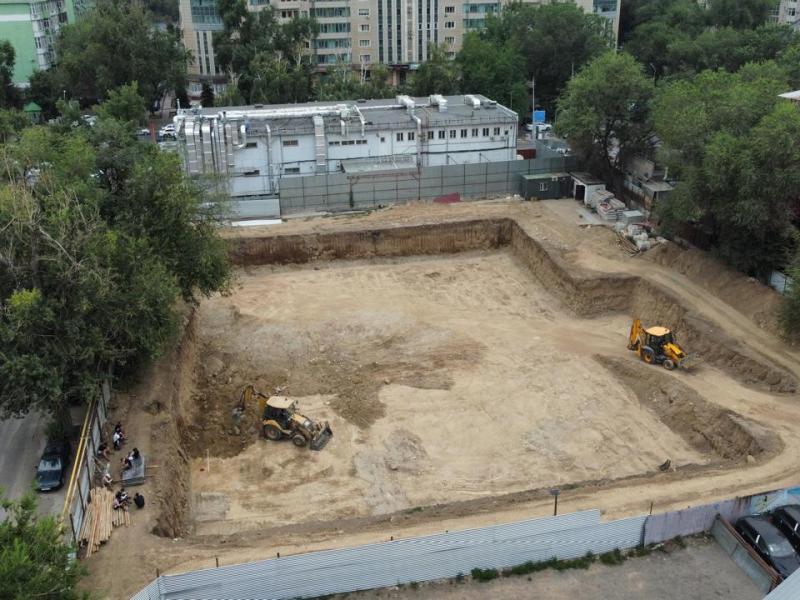

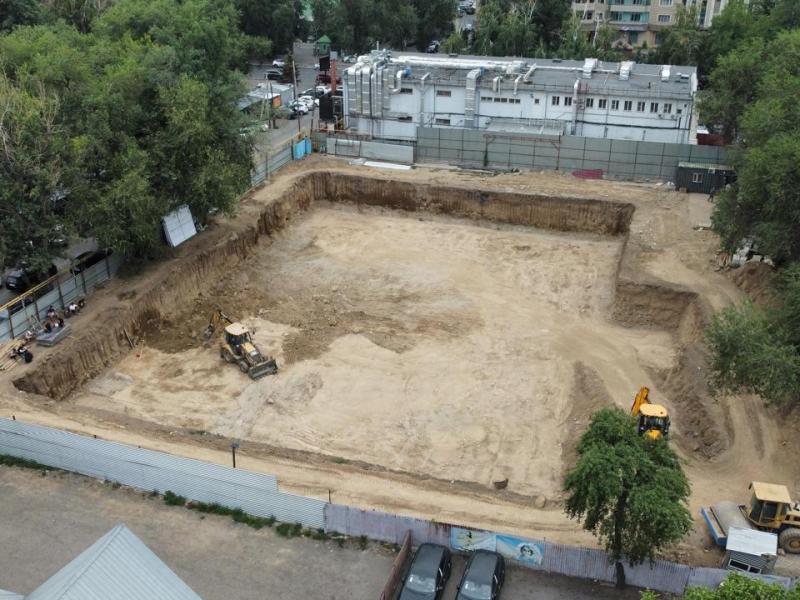

Подготовка дна котлована
Ведутся подготовительные работы
Ведутся работы по проектно-сметной документации.
